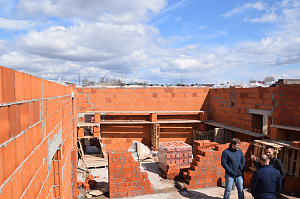

Наша команда приступила к реализации объекта после полного анализа проектной документации и оценки грунта на участке. На первом этапе специалисты ЛесоБиржи-Спб выполнили геодезическую разбивку осей будущего здания и подготовили котлован под устройство фундамента. Учитывая вес конструкций из керамических блоков и кирпича, проектировщиками было предусмотрено возведение монолитной железобетонной плиты с ребрами жесткости. Мы провели выемку грунта, устройство песчано-гравийной подушки с послойным тромбованием, уложили гидроизоляционный слой и смонтировали двухслойный арматурный каркас. Заливка бетона производилась с применением глубинного вибрирования для исключения пустот, после чего плита выдерживалась до набора проектной прочности.

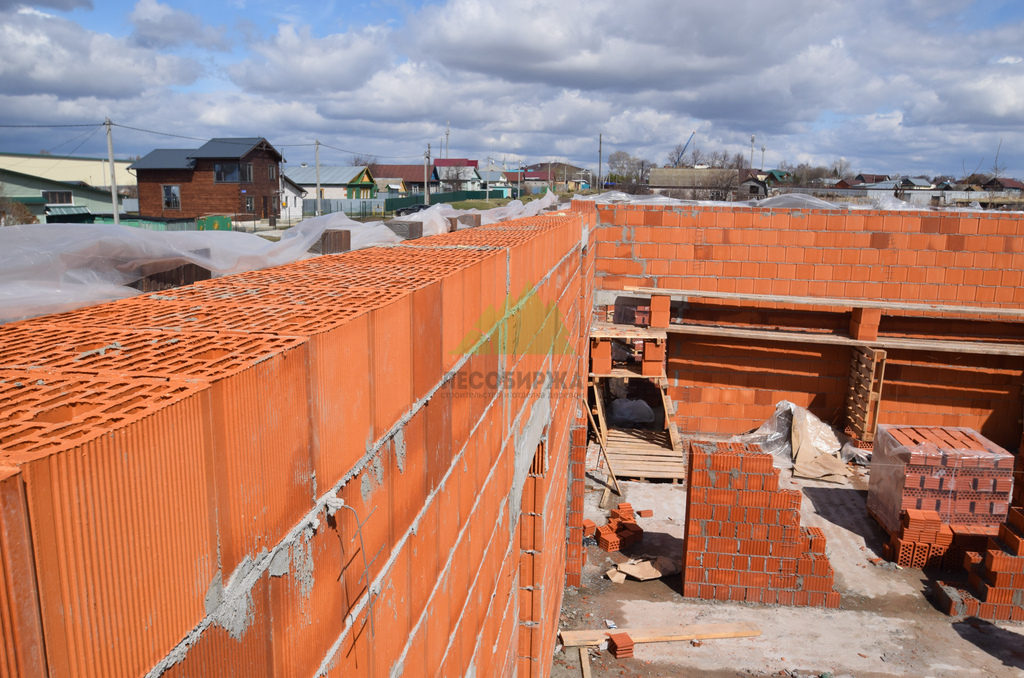

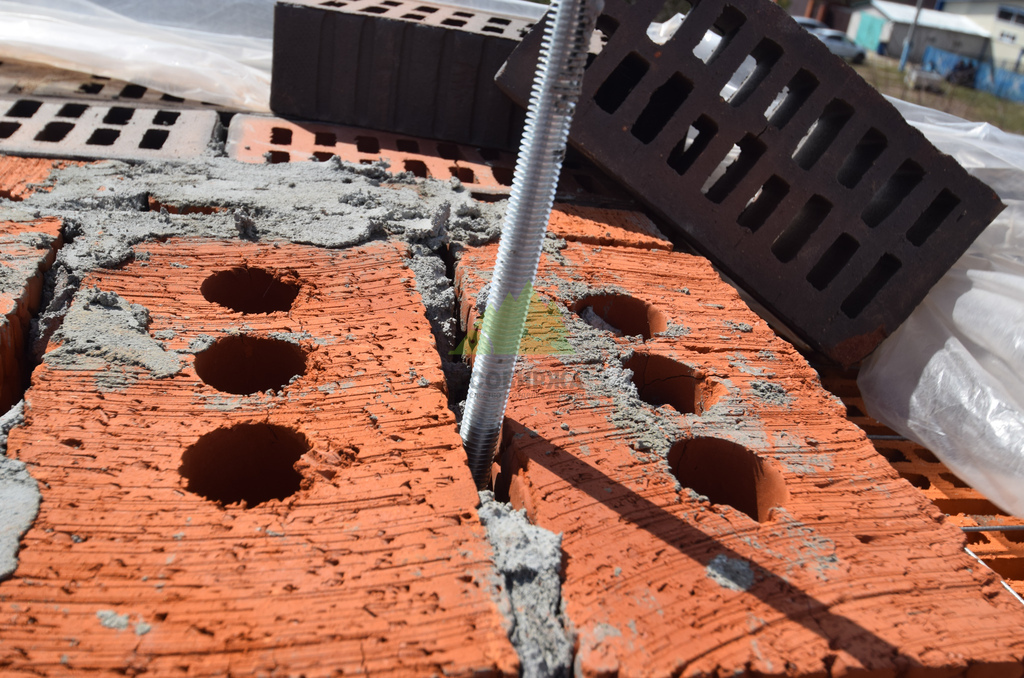

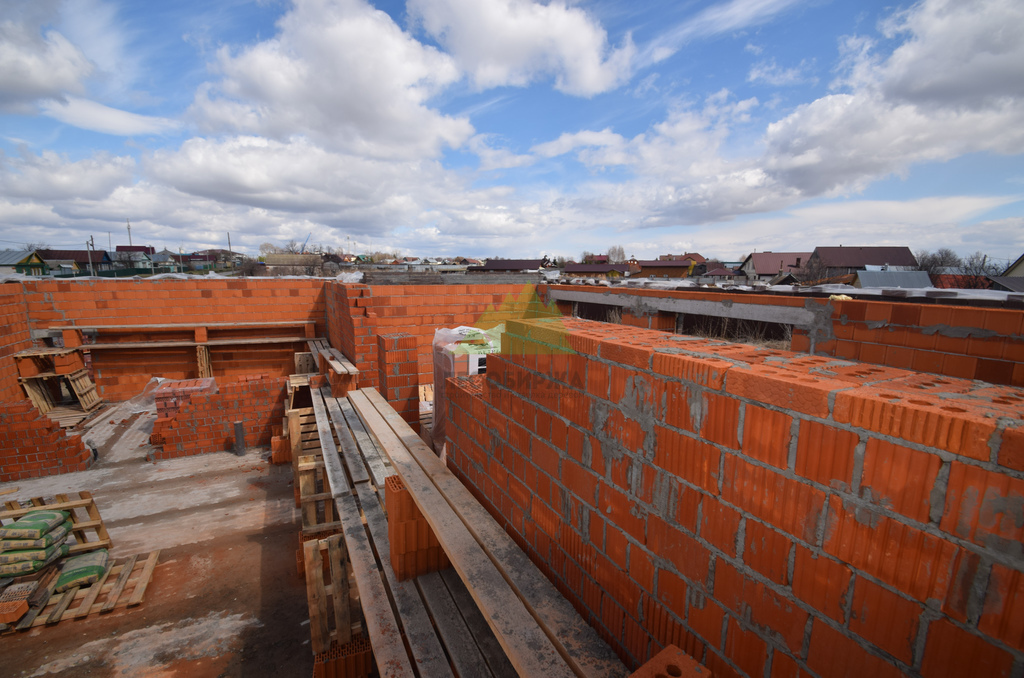

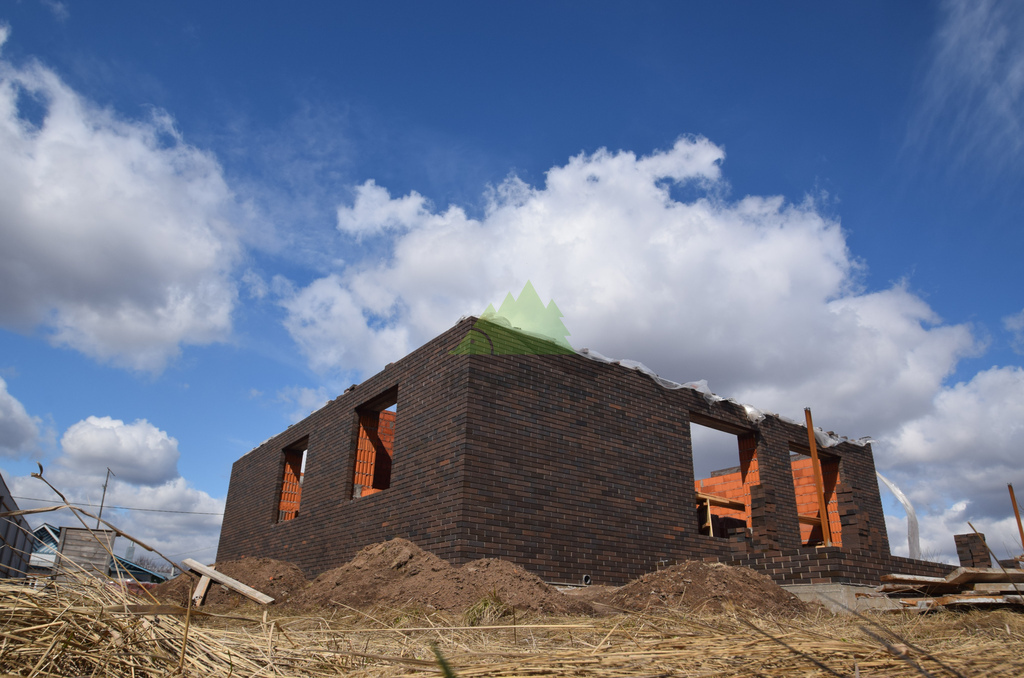

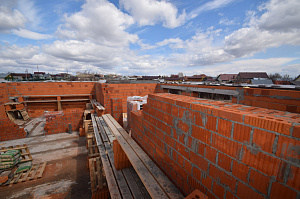

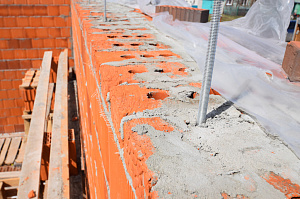

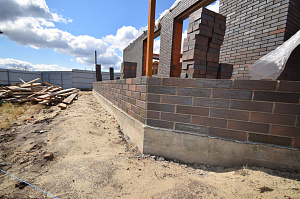

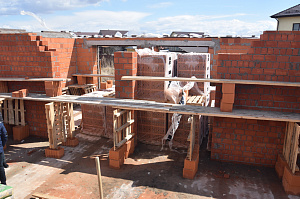

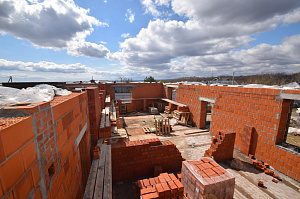

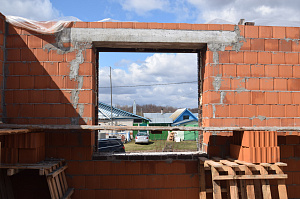

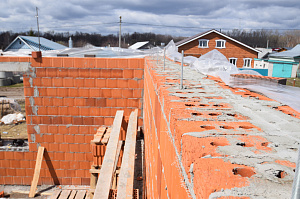

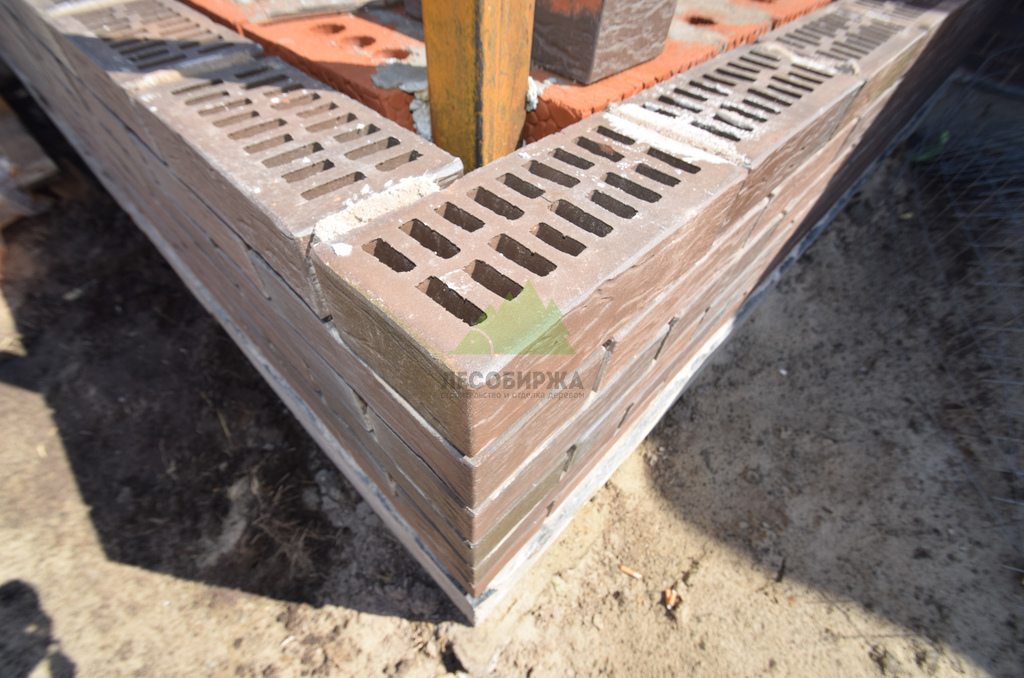

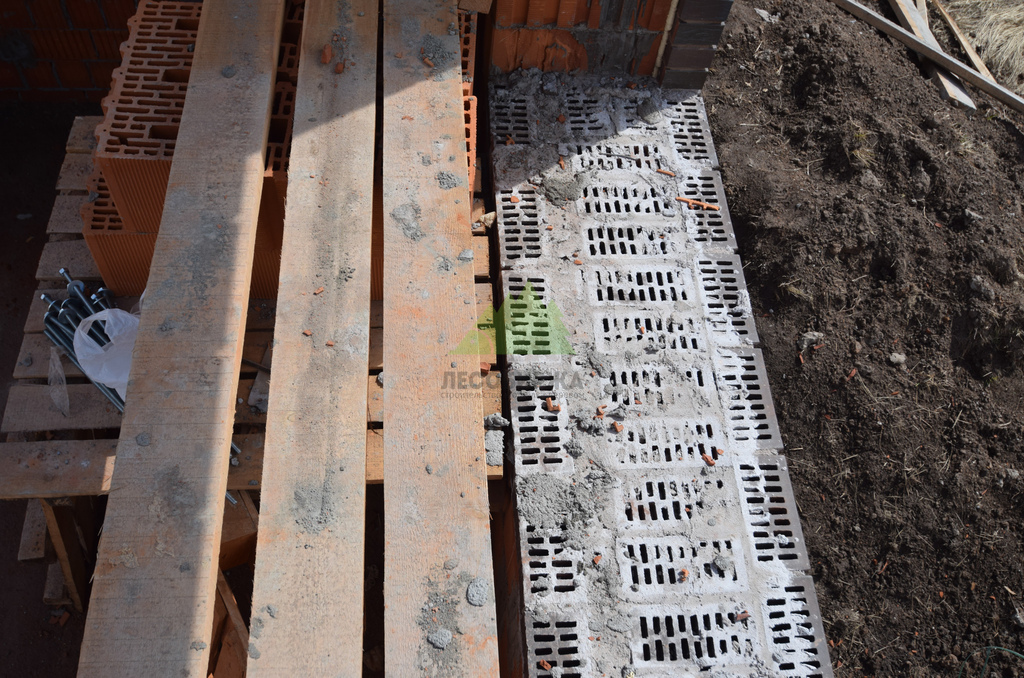

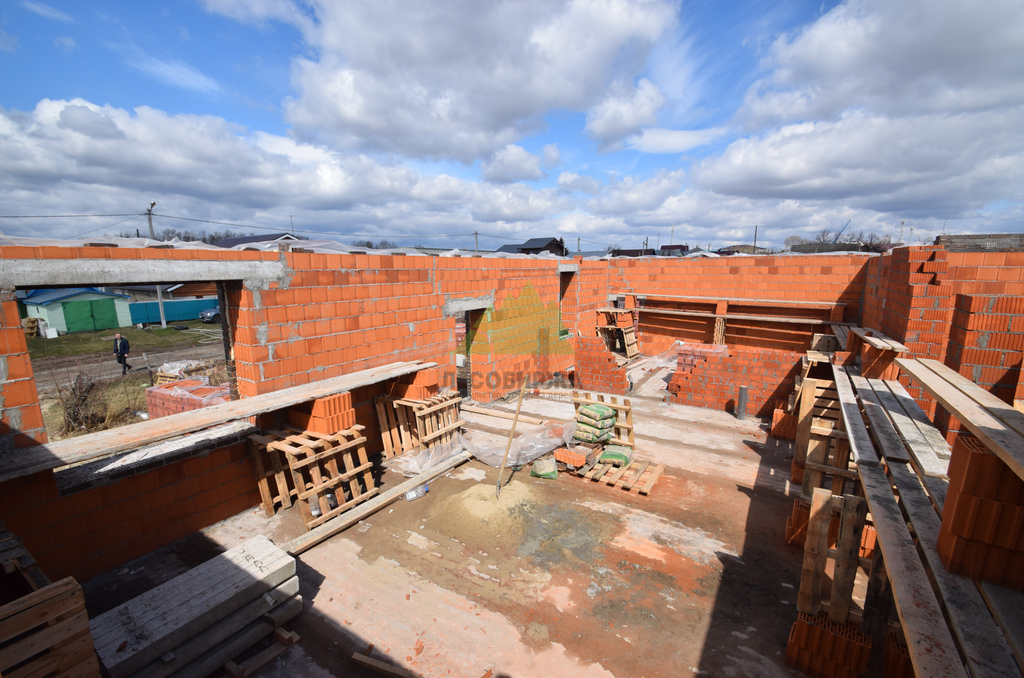

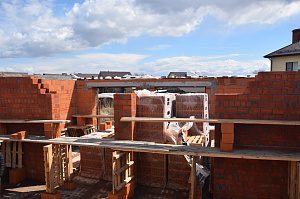

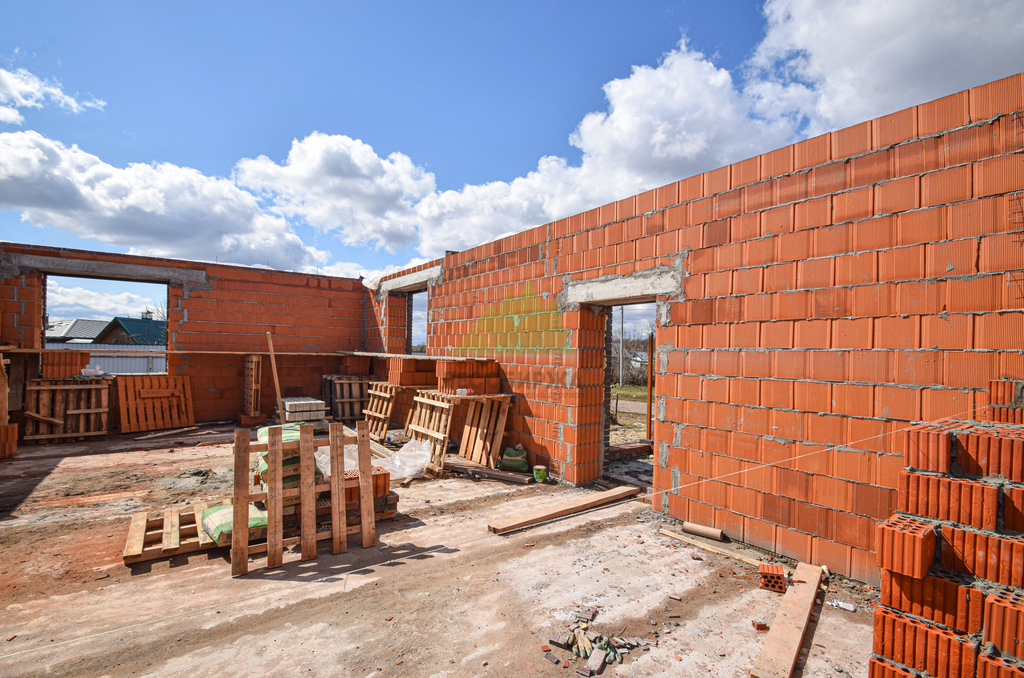

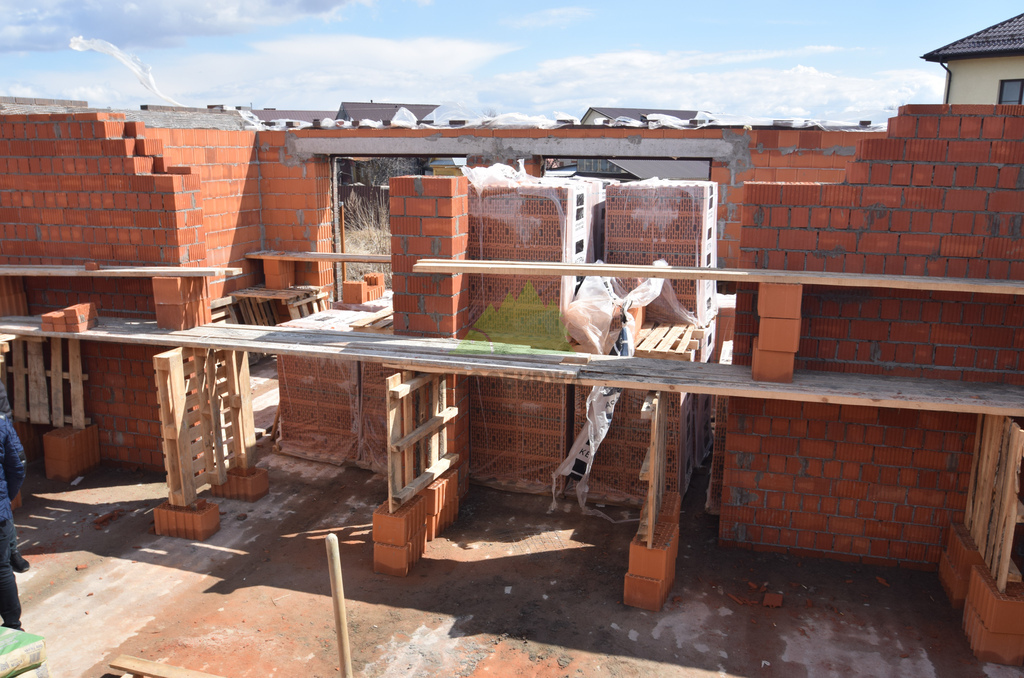

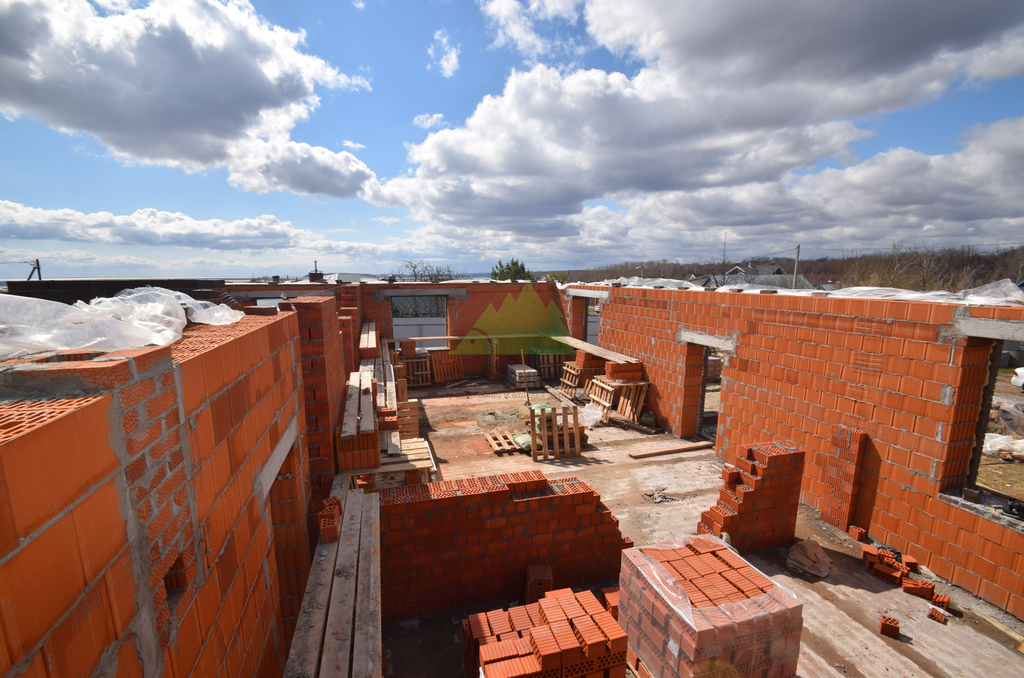

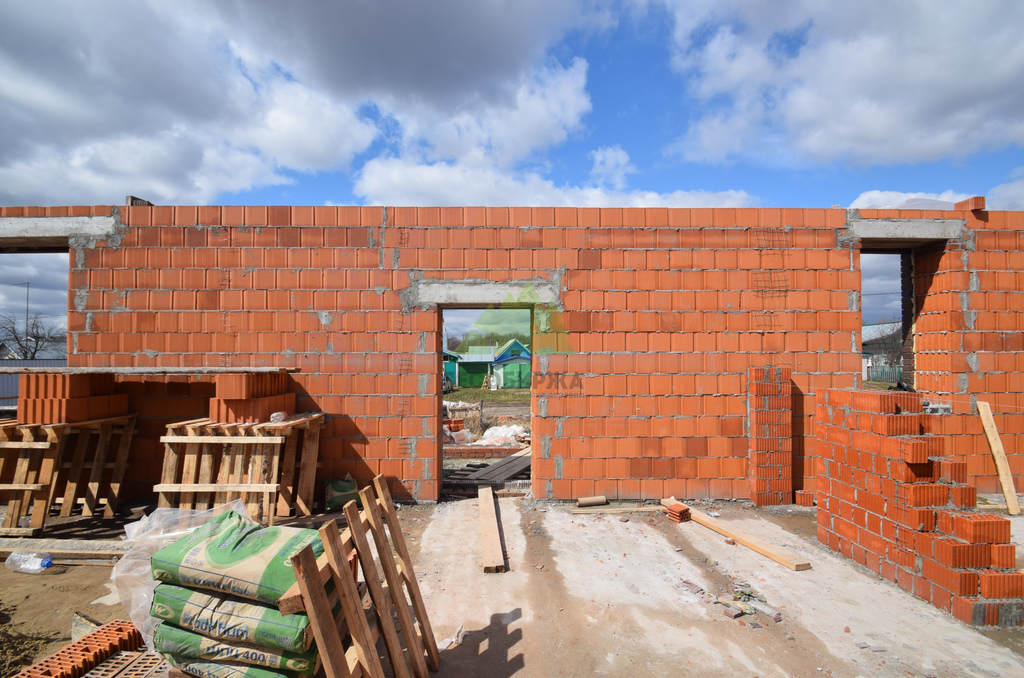

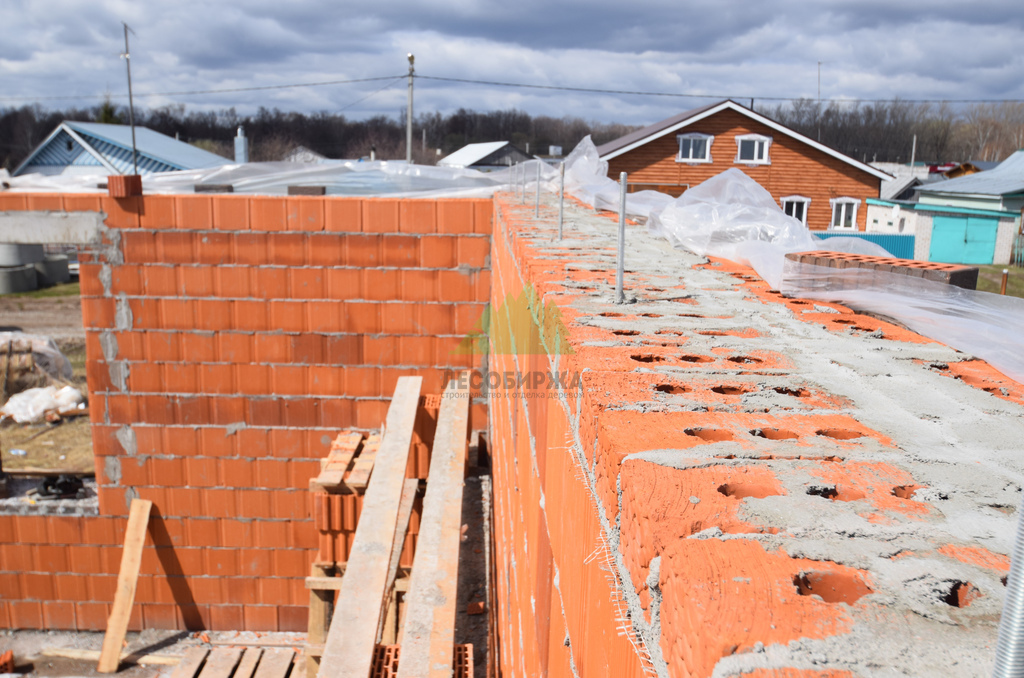

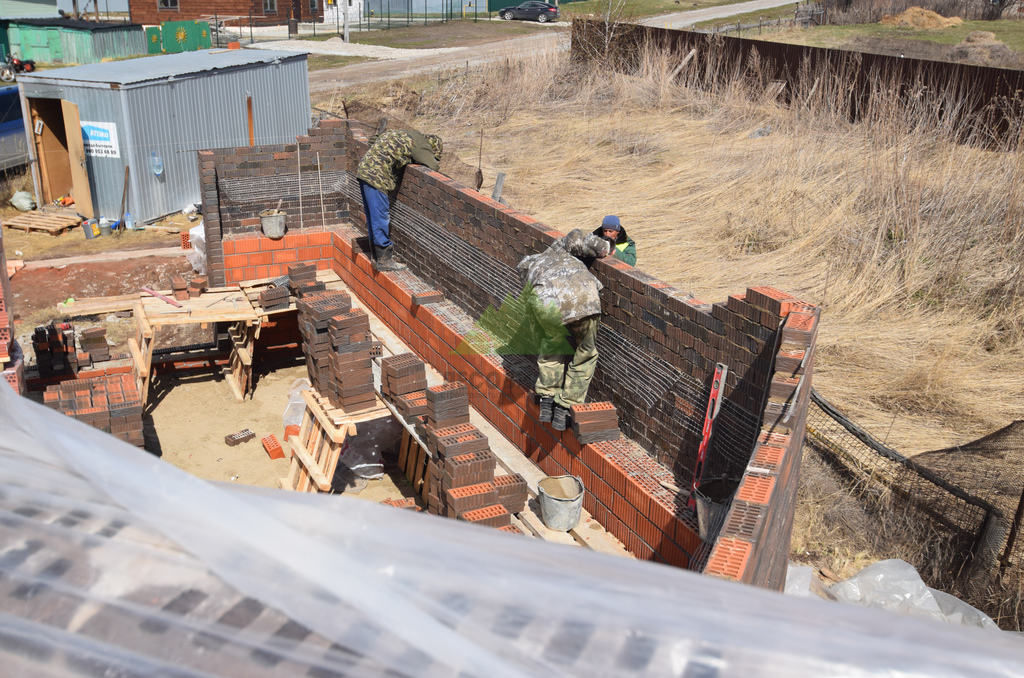

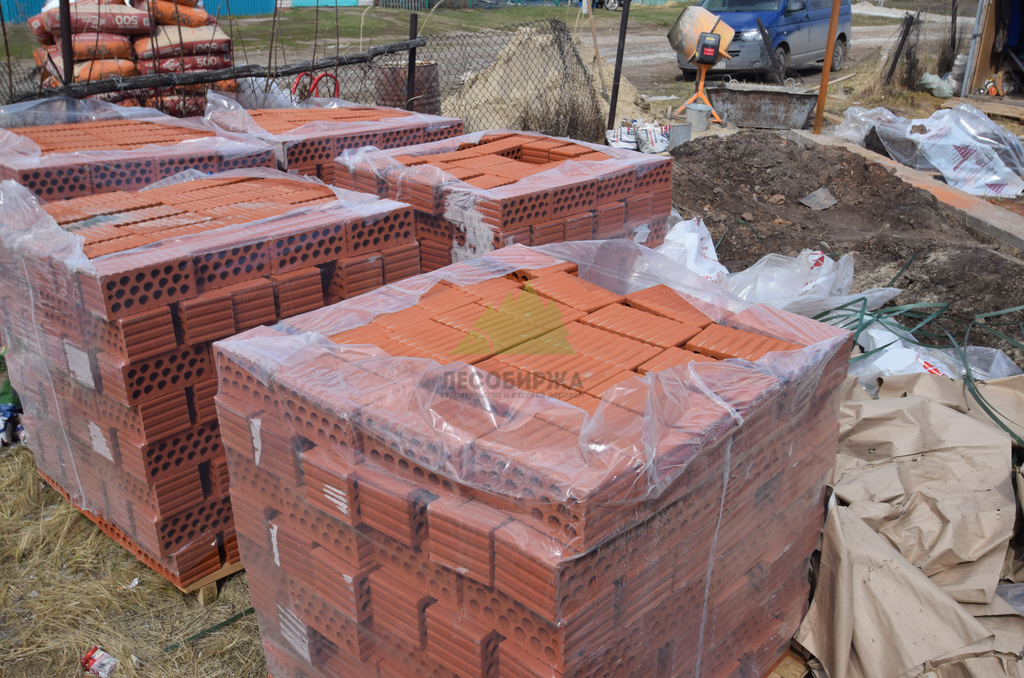

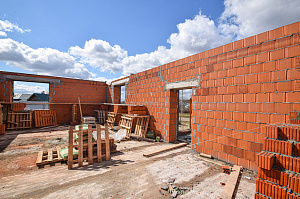

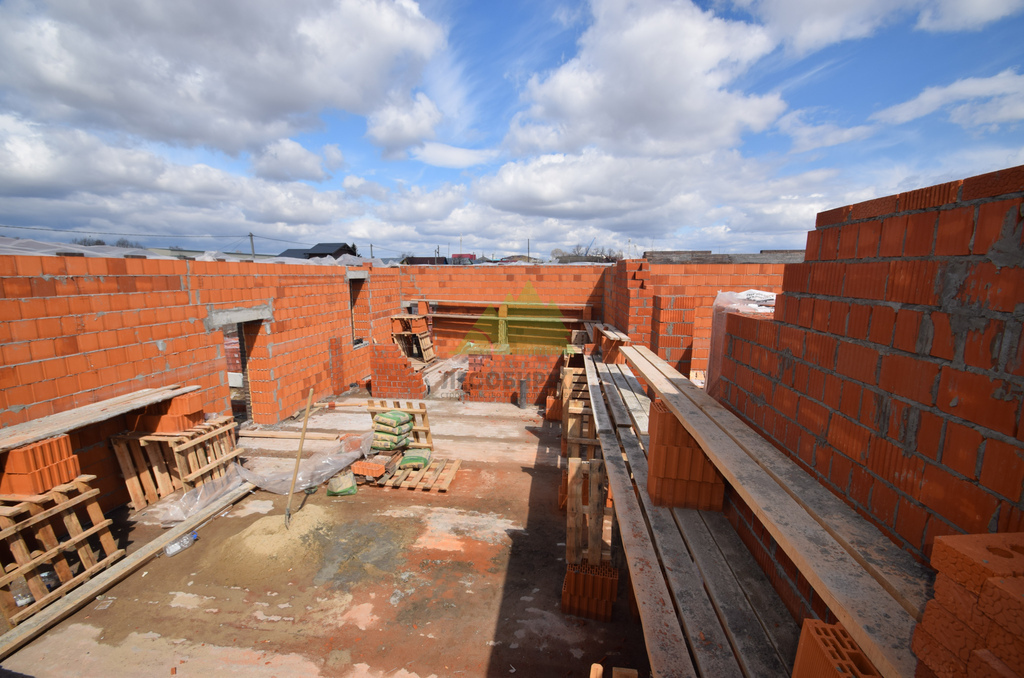

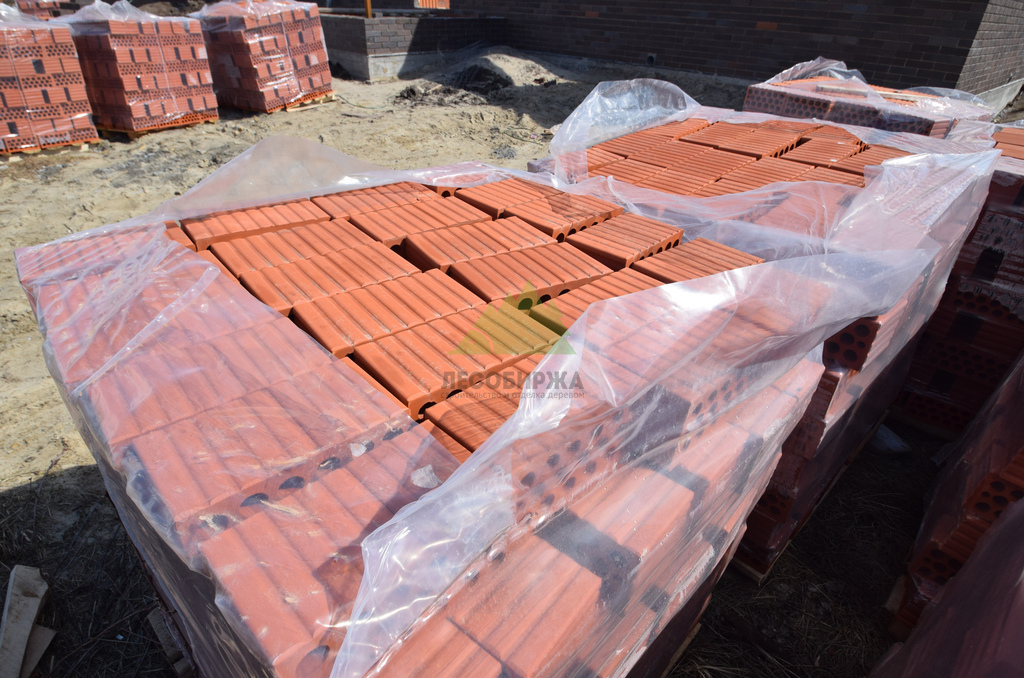

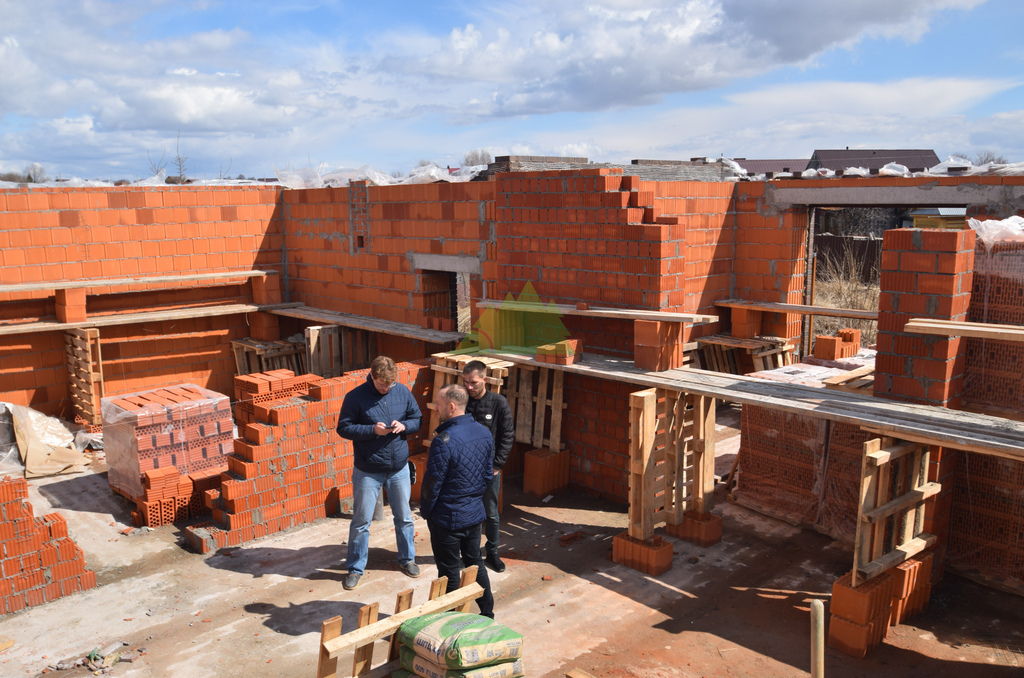

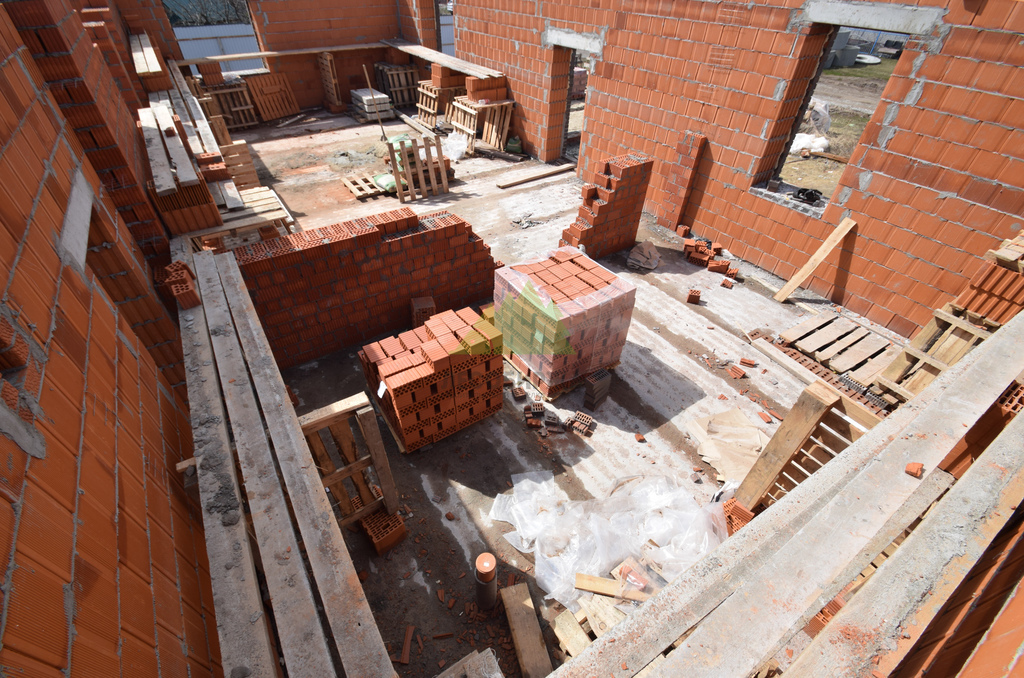

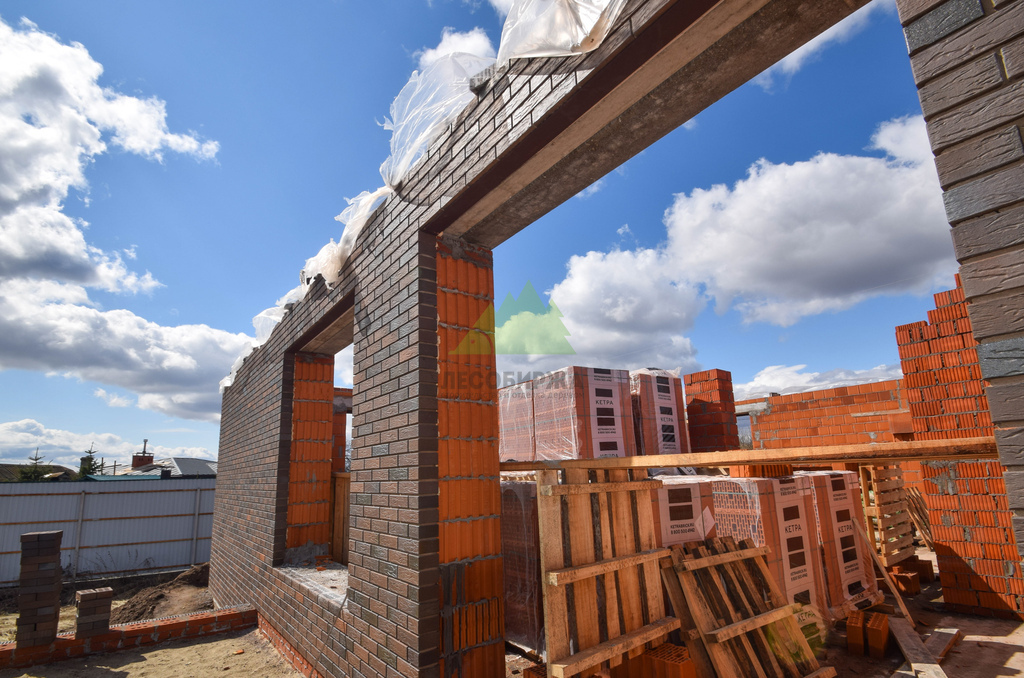

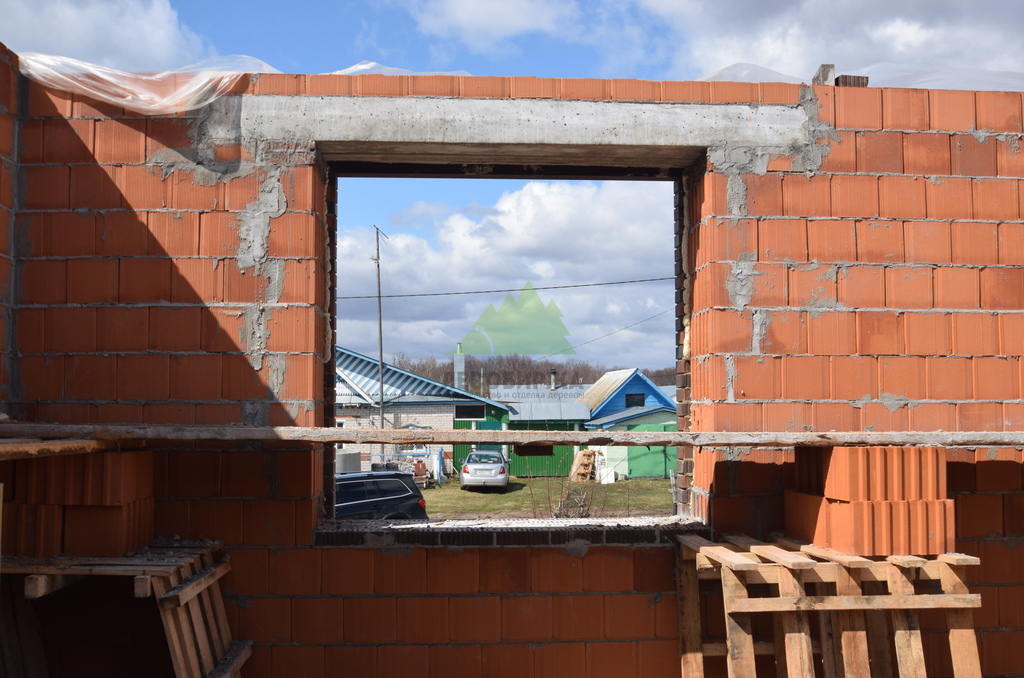

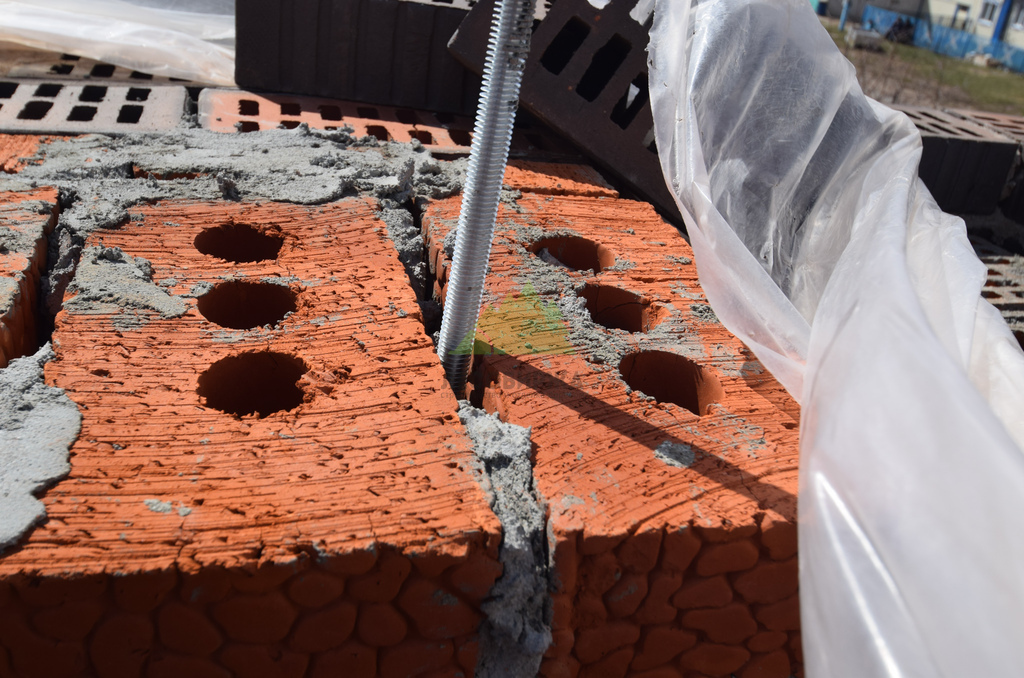

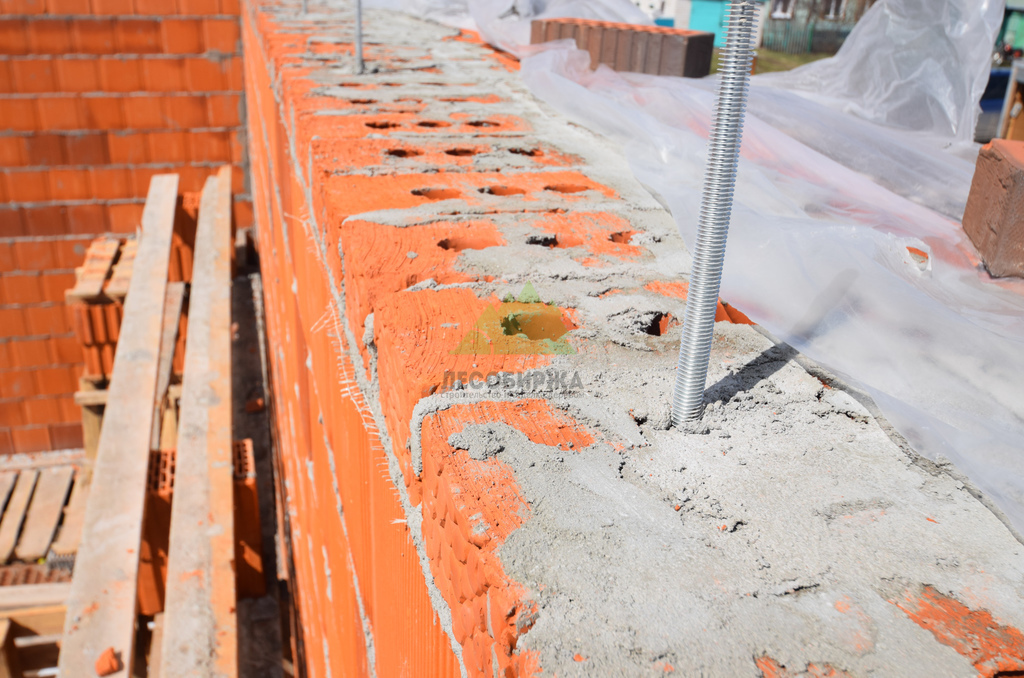

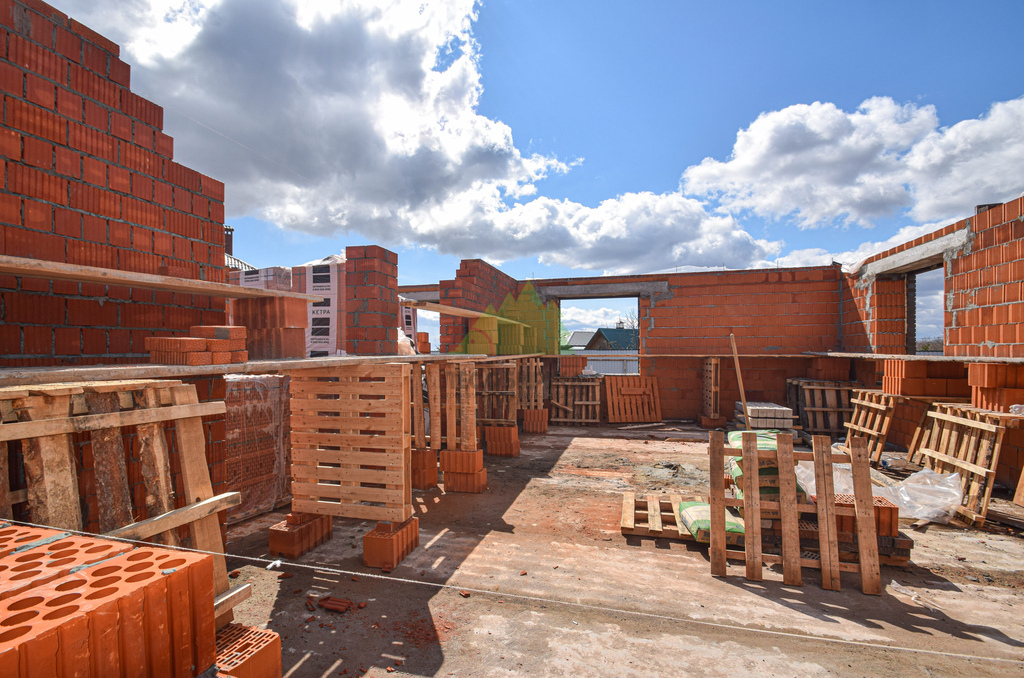

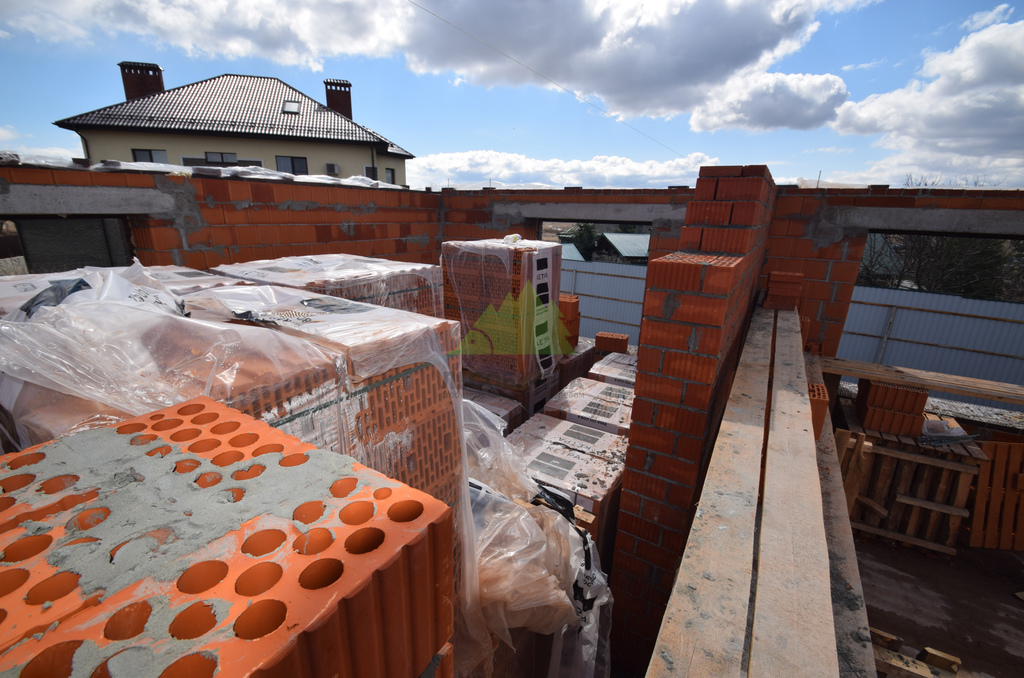

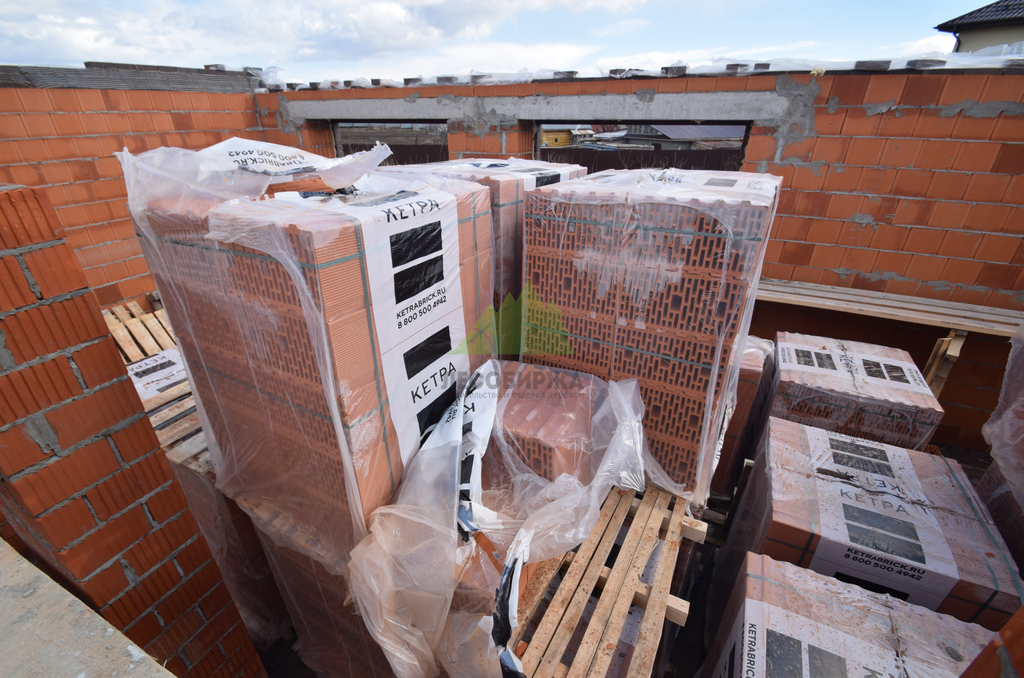

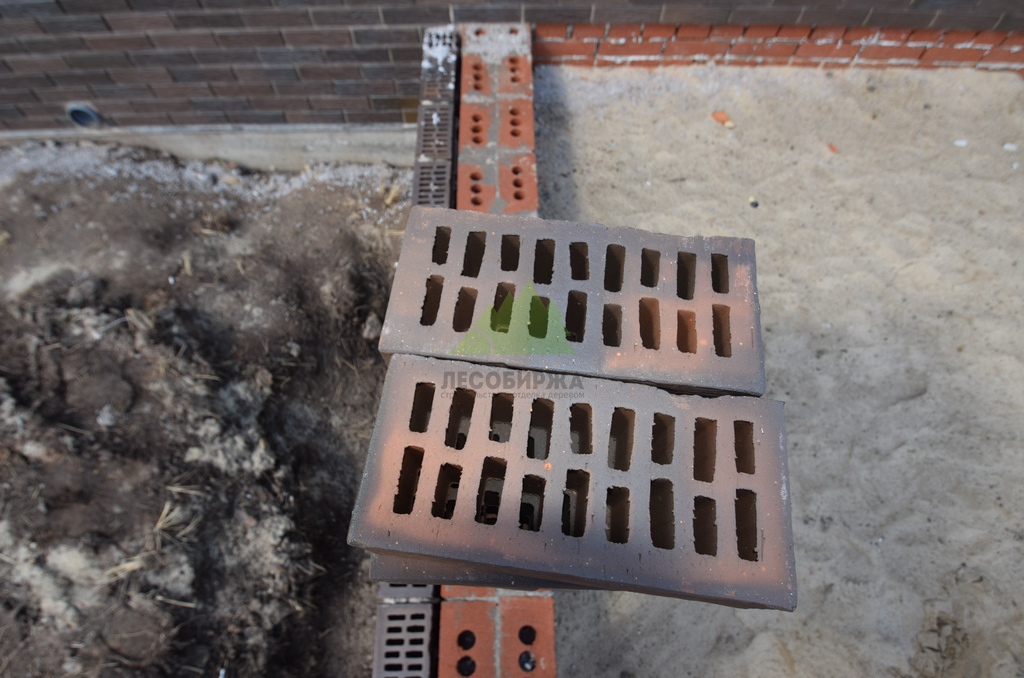

После завершения нулевого цикла мы перешли к возведению несущих стен первого и второго этажей. Для наружных стен использовались крупноформатные поризованные керамические блоки. Кладочные работы наши мастера выполняли с использованием специализированного теплоизоляционного раствора, который предотвращает образование мостиков холода в горизонтальных швах. Перевязка блоков и контроль вертикальности стен осуществлялись на каждом ряду. В зонах опирания межэтажных перекрытий и над оконными проемами мы смонтировали монолитные железобетонные армопояса и перемычки, что обеспечило равномерное распределение нагрузок по всему периметру здания.

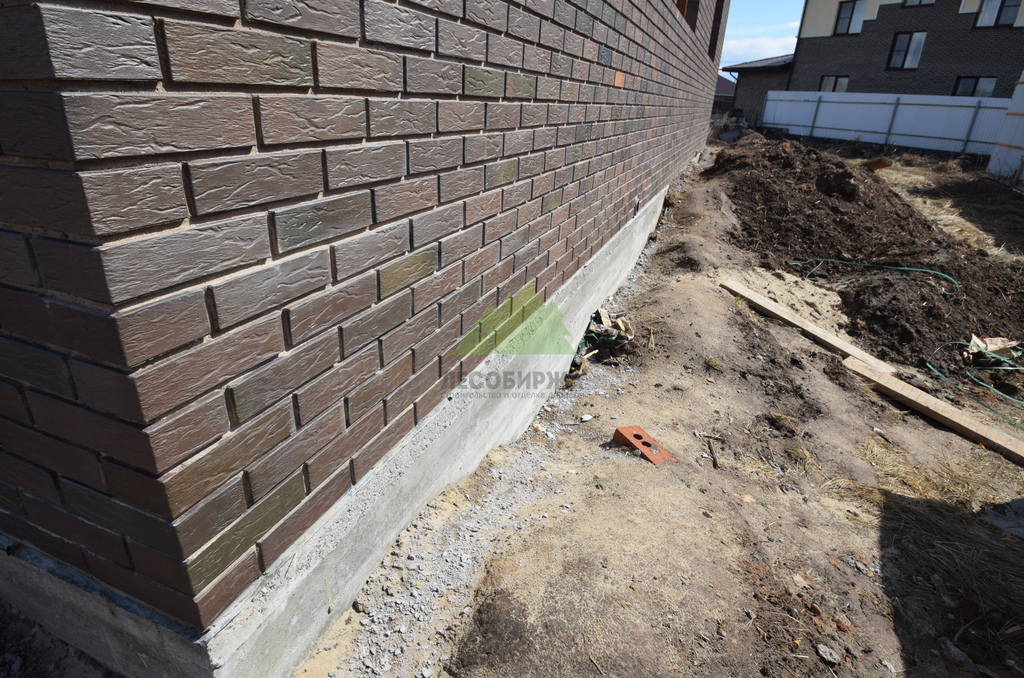

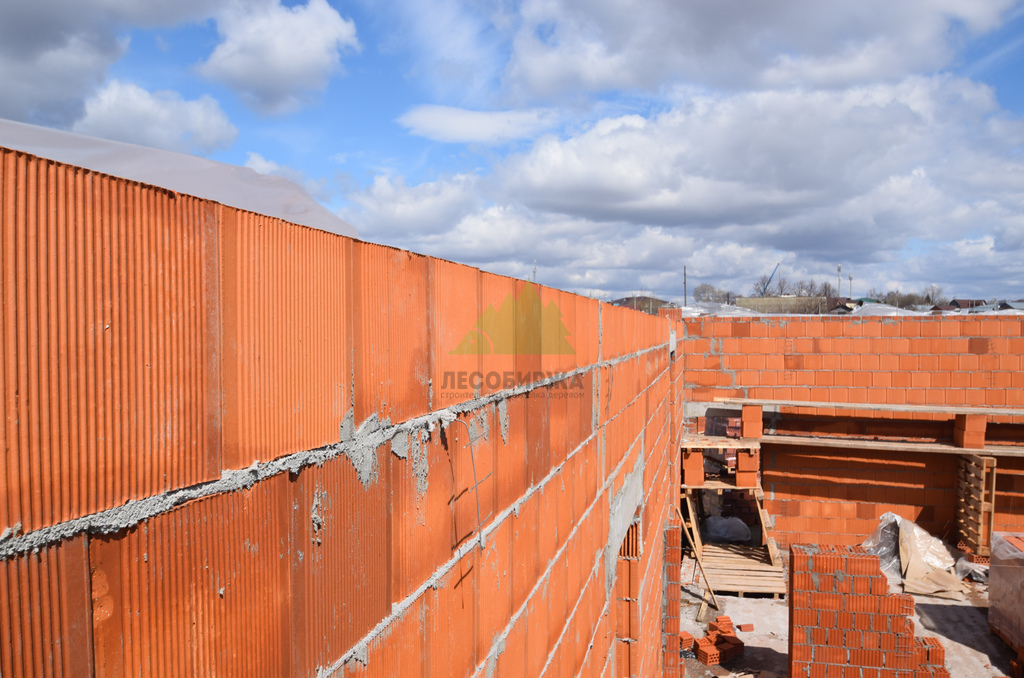

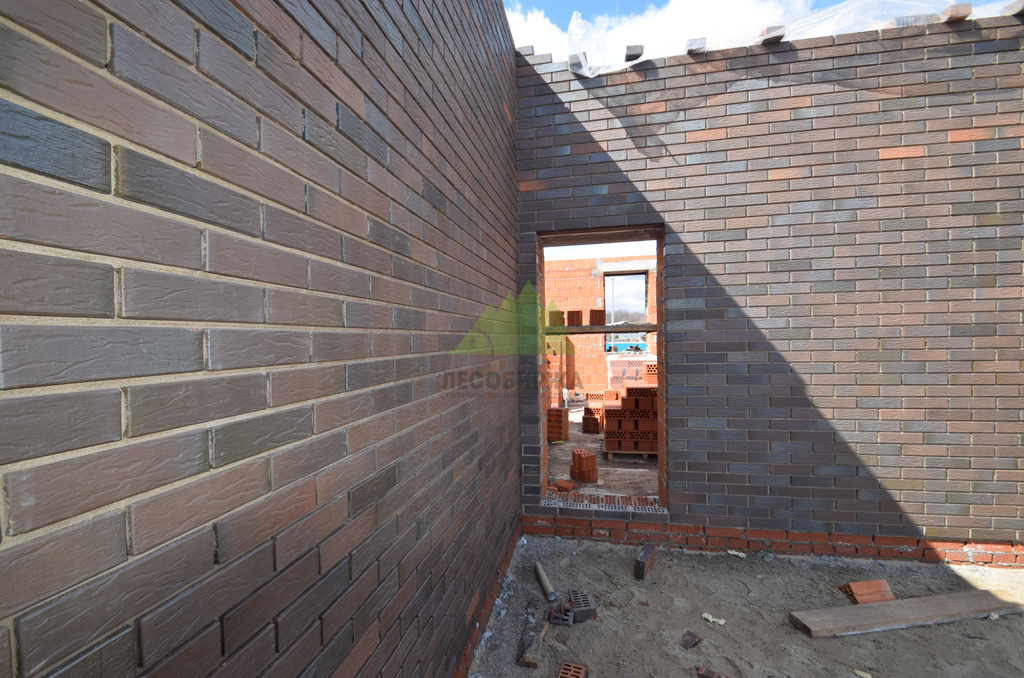

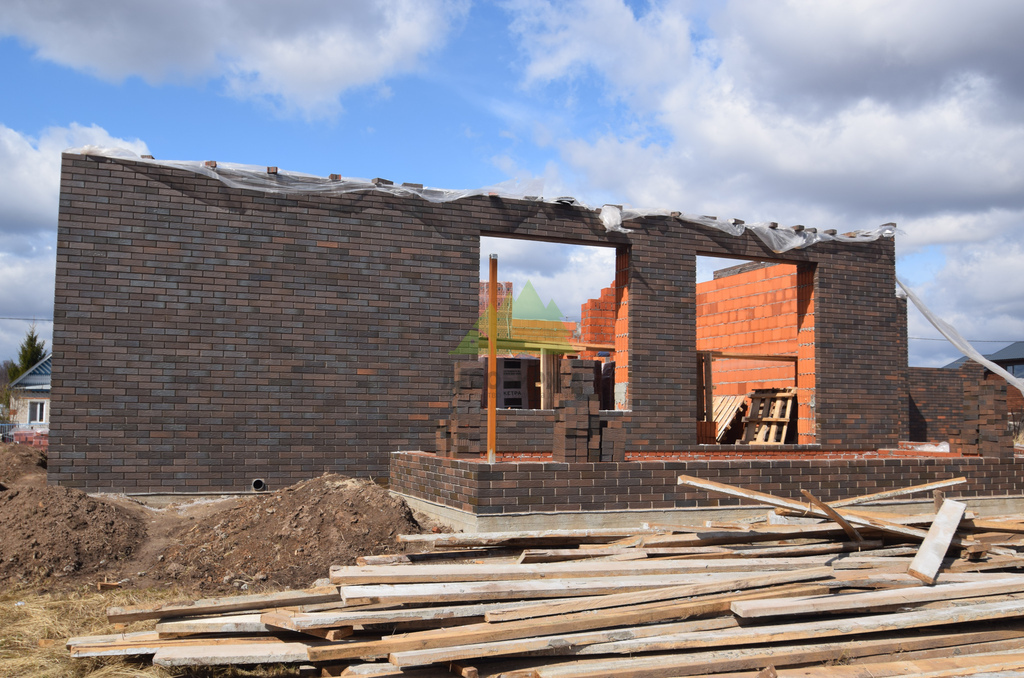

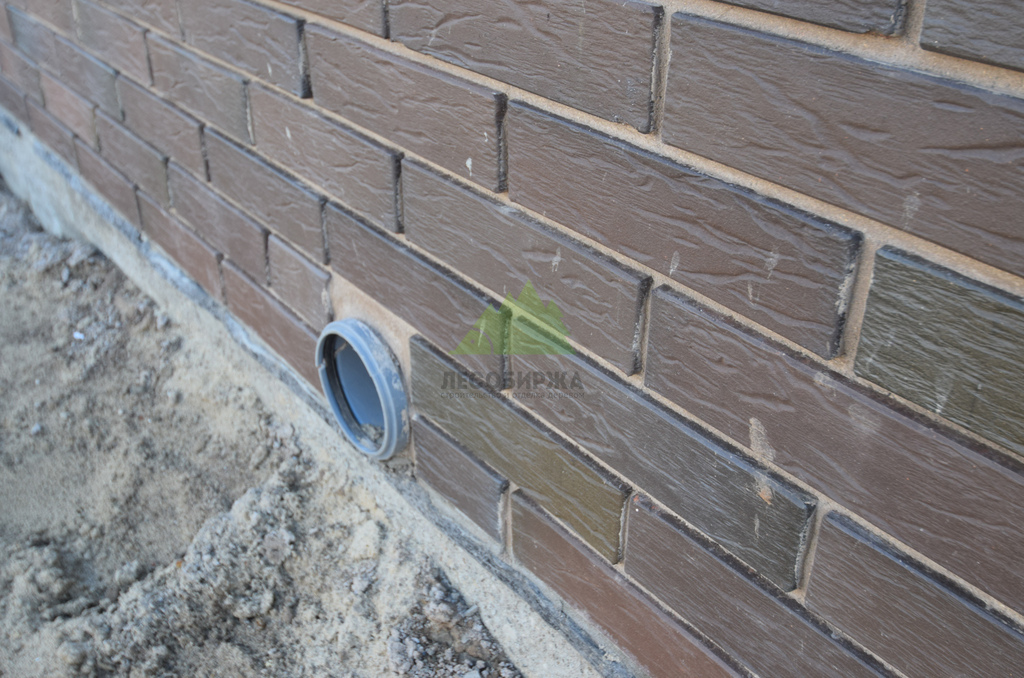

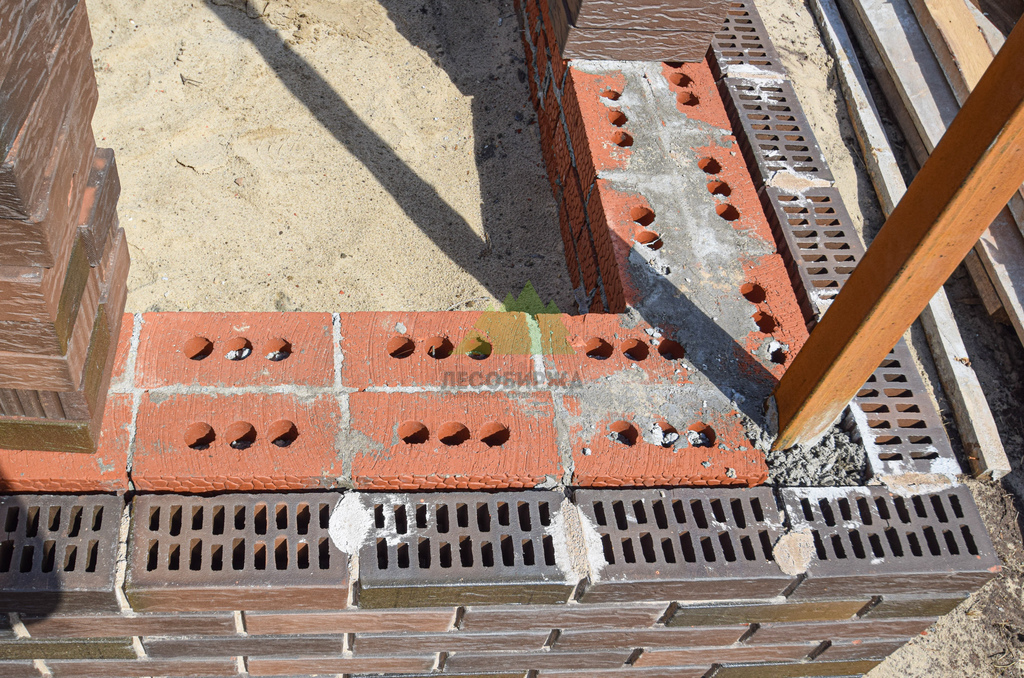

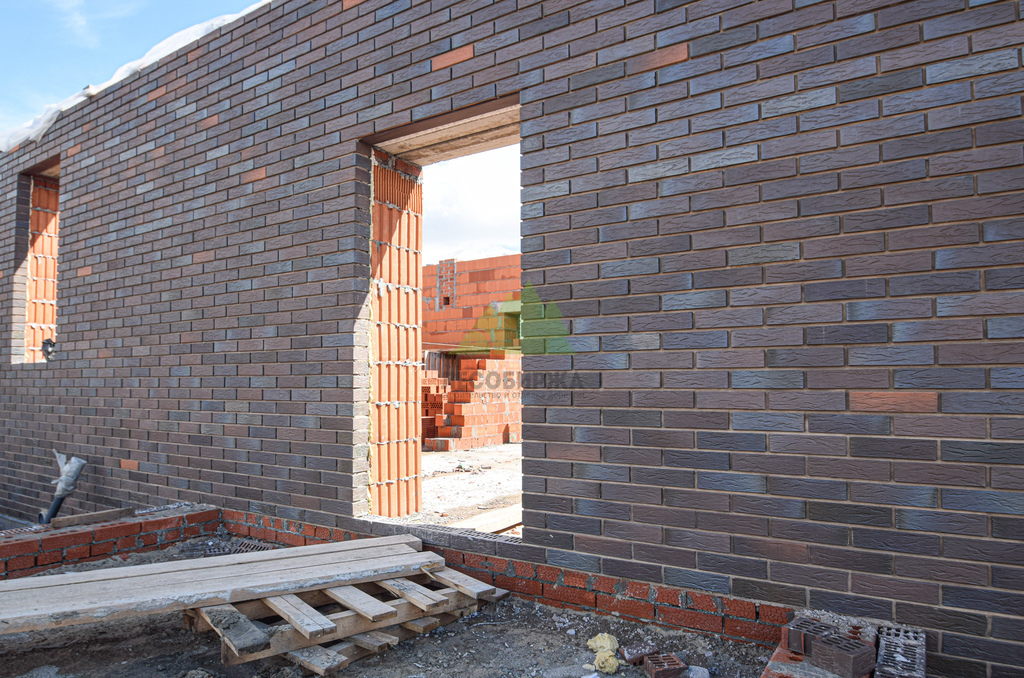

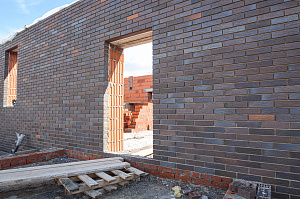

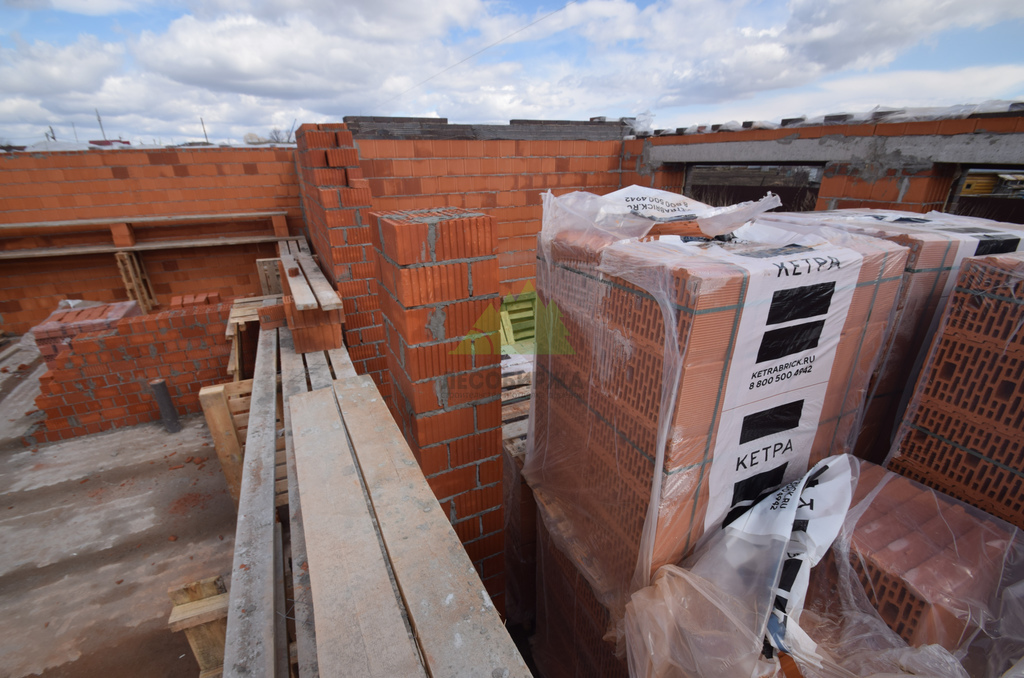

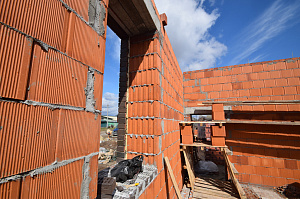

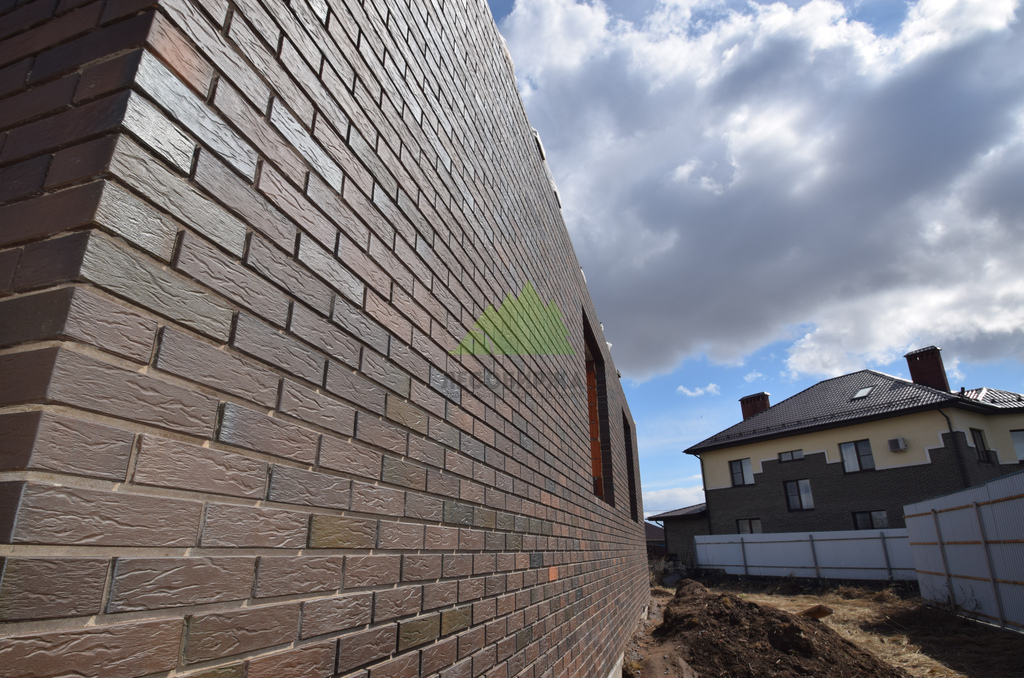

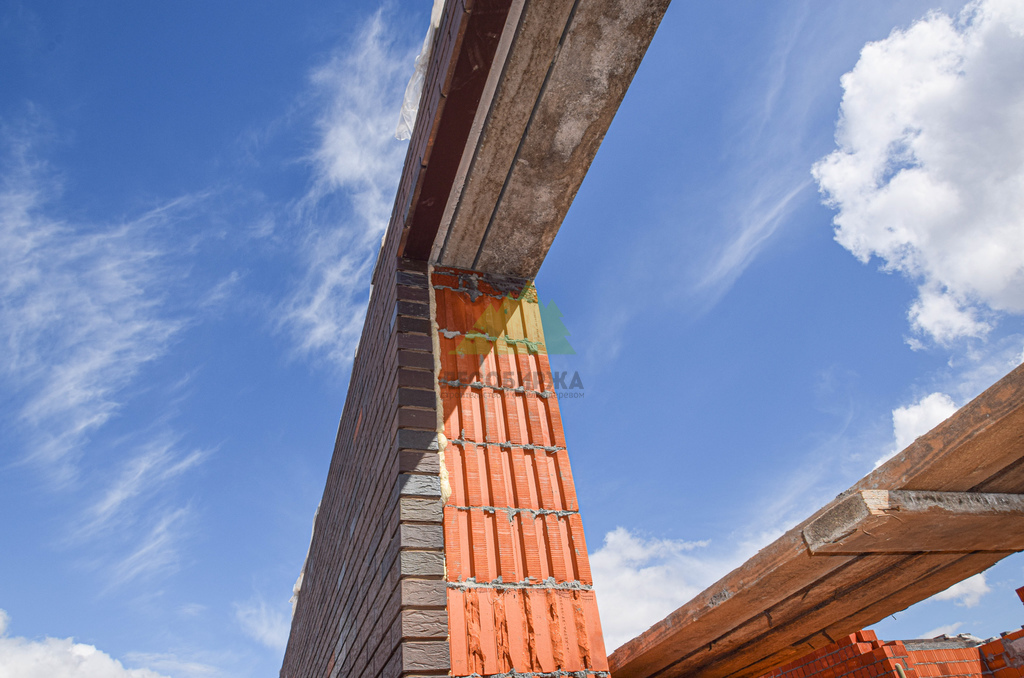

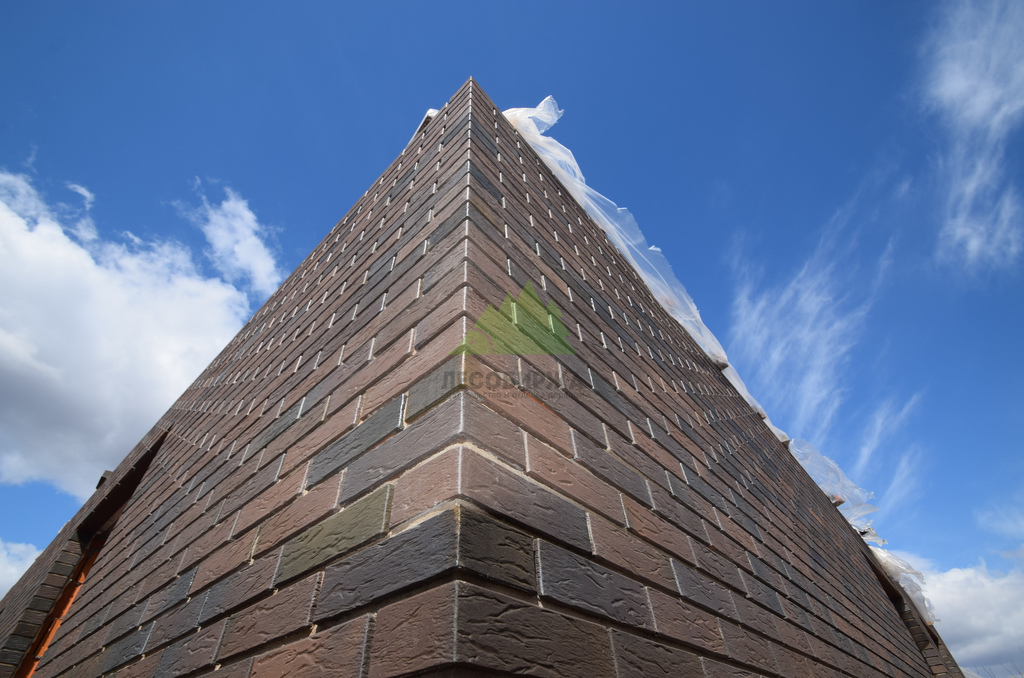

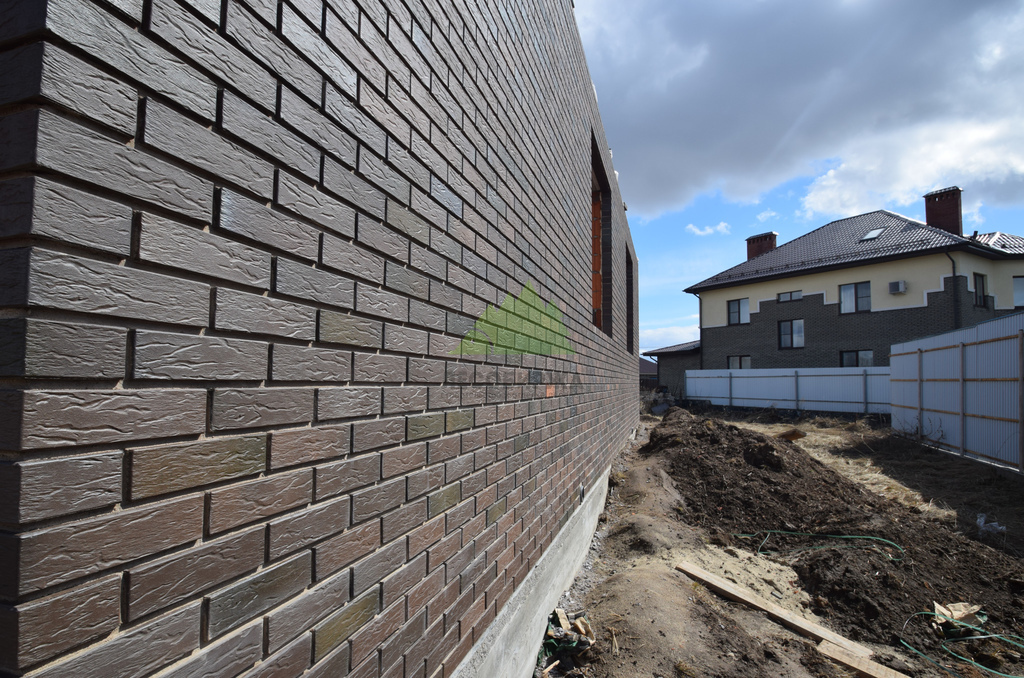

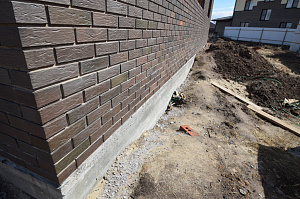

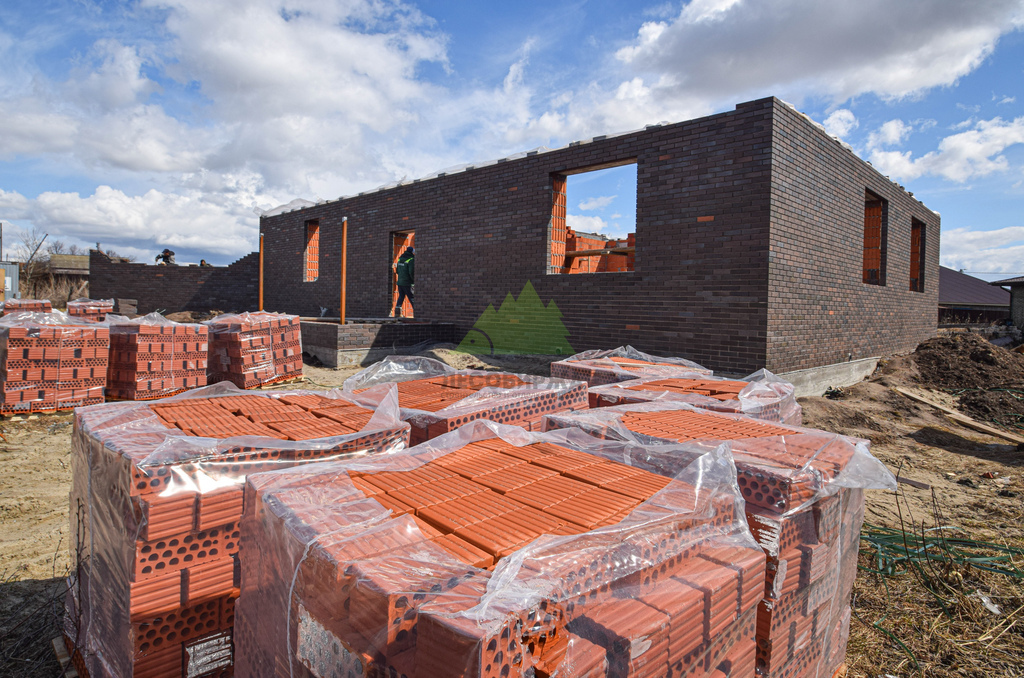

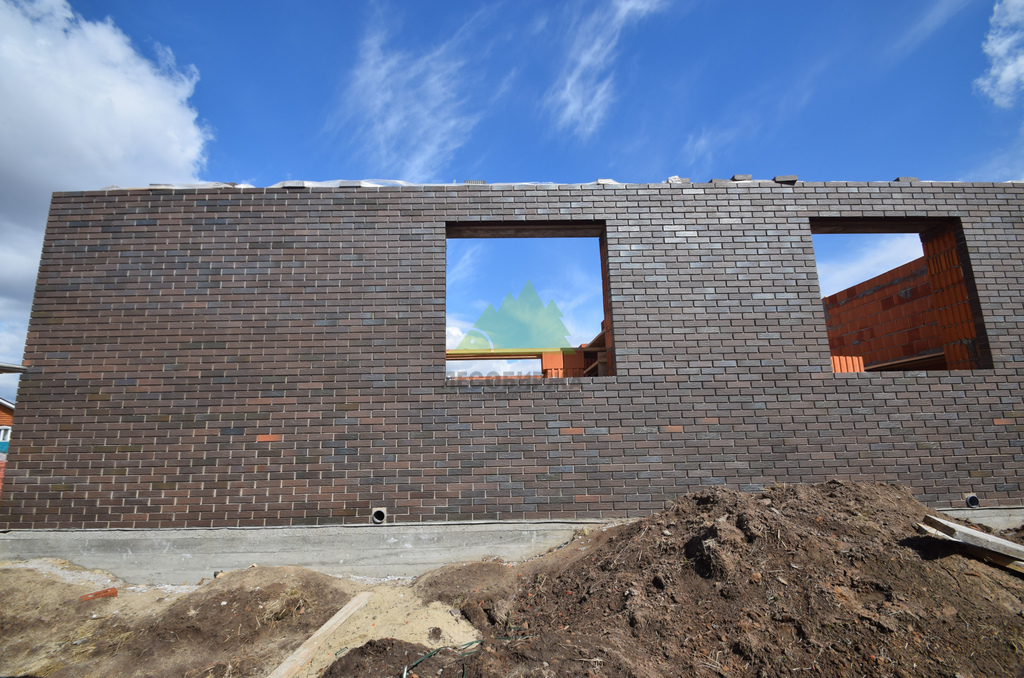

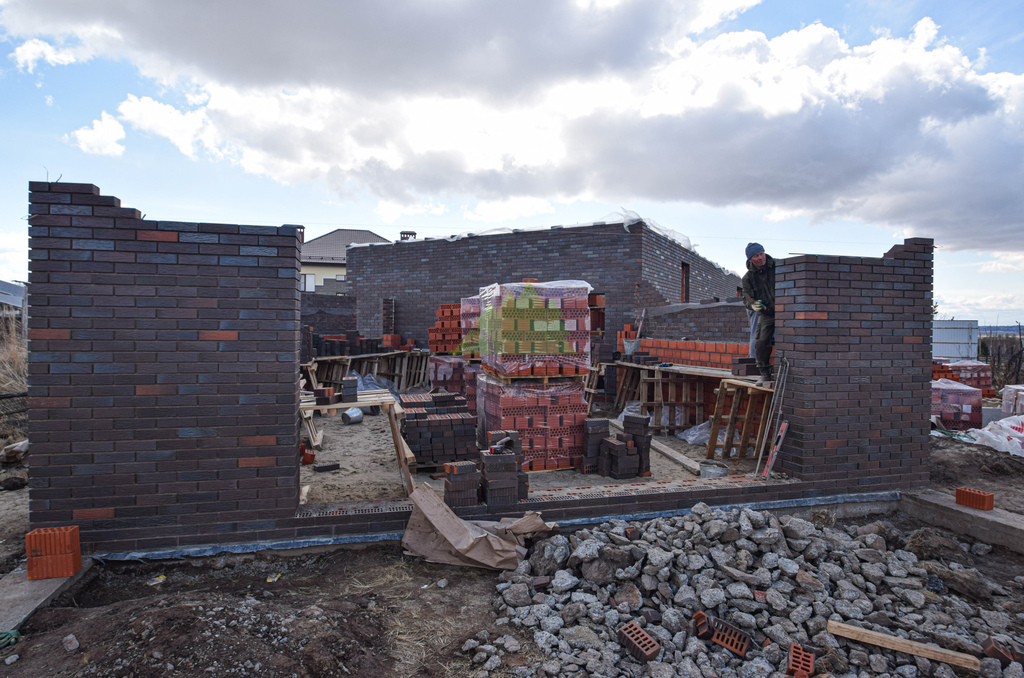

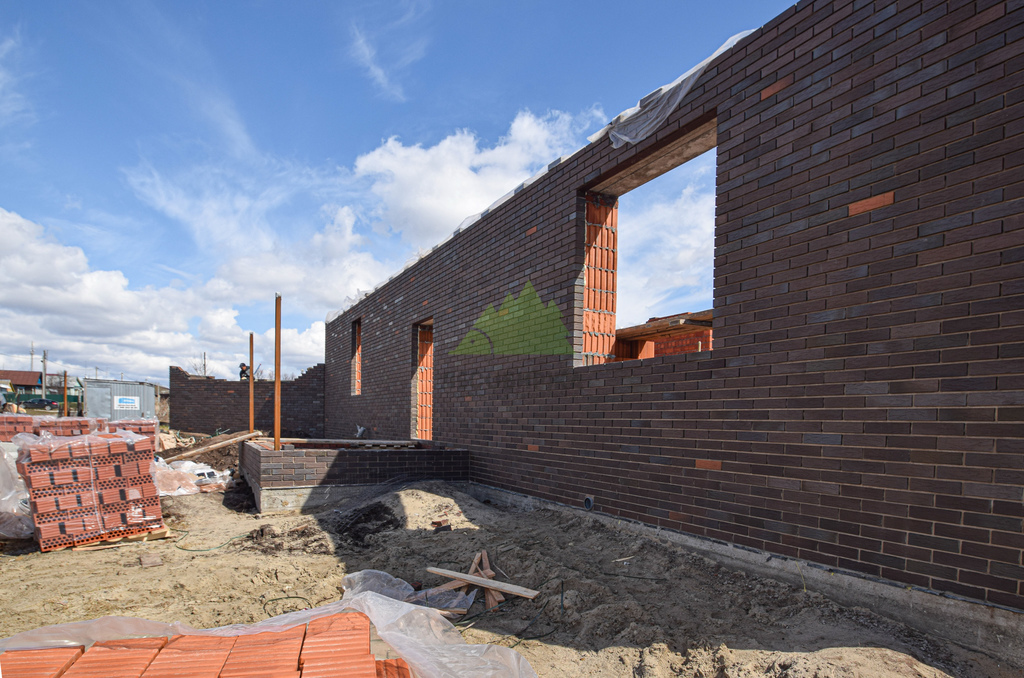

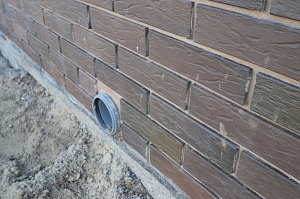

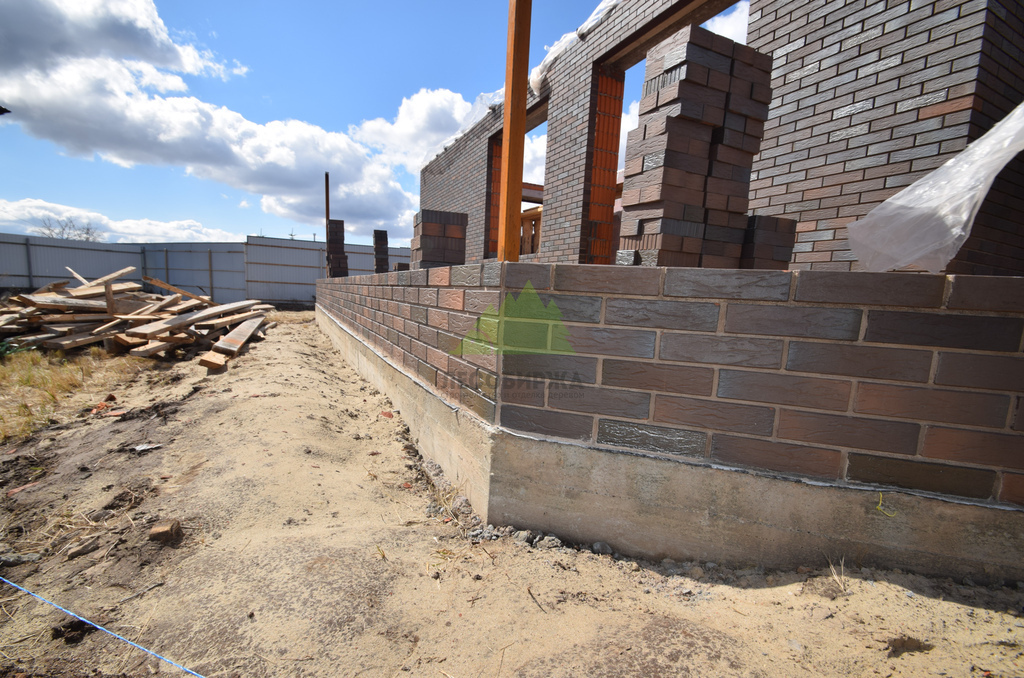

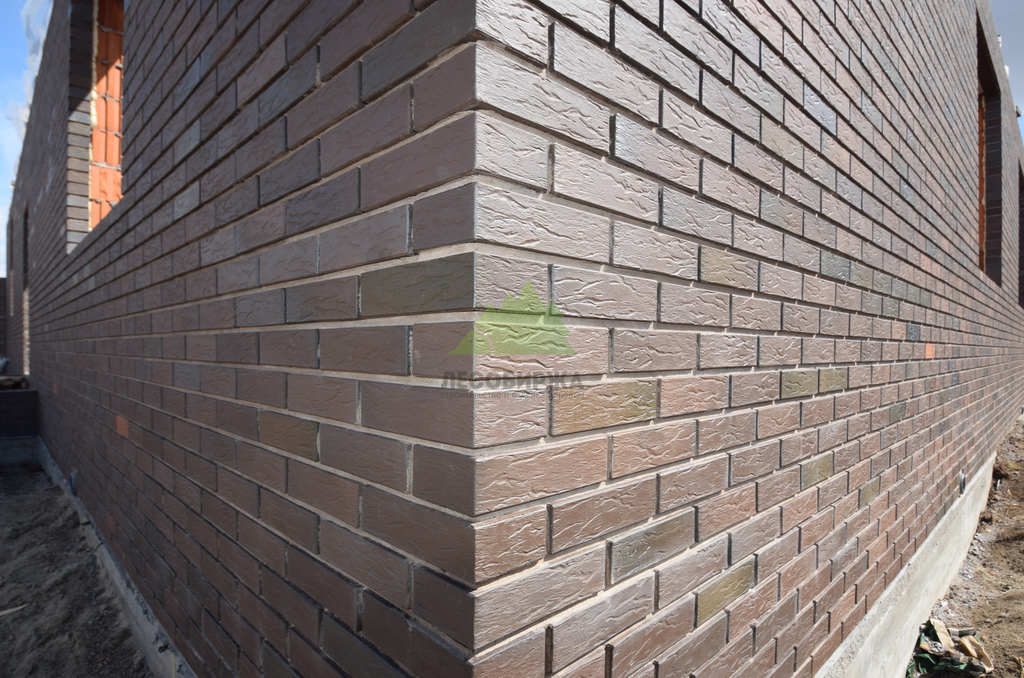

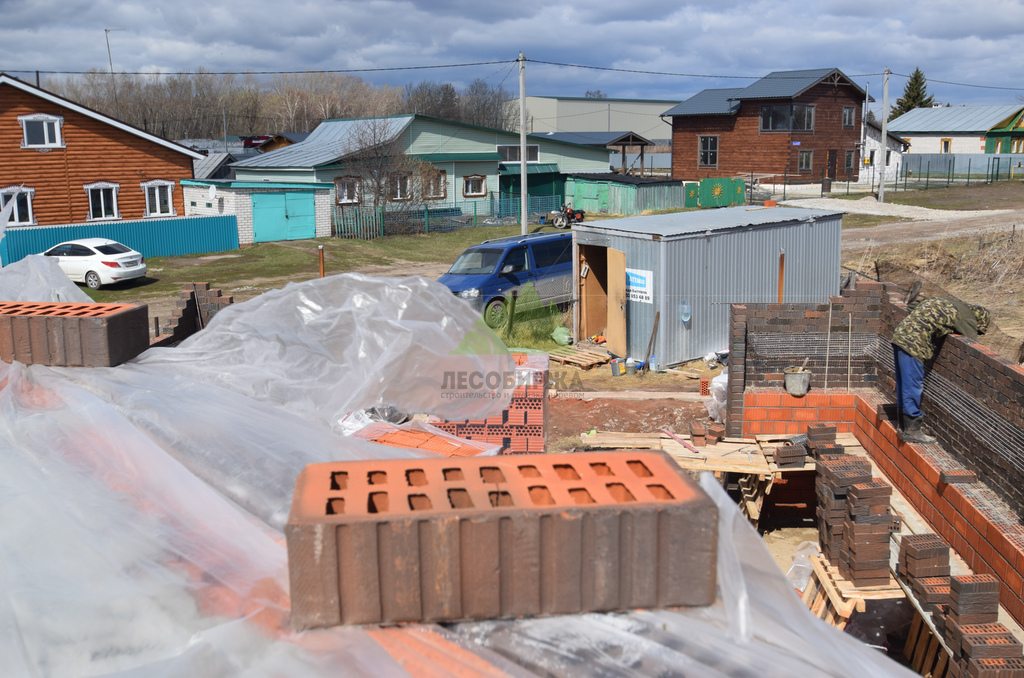

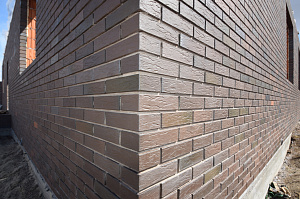

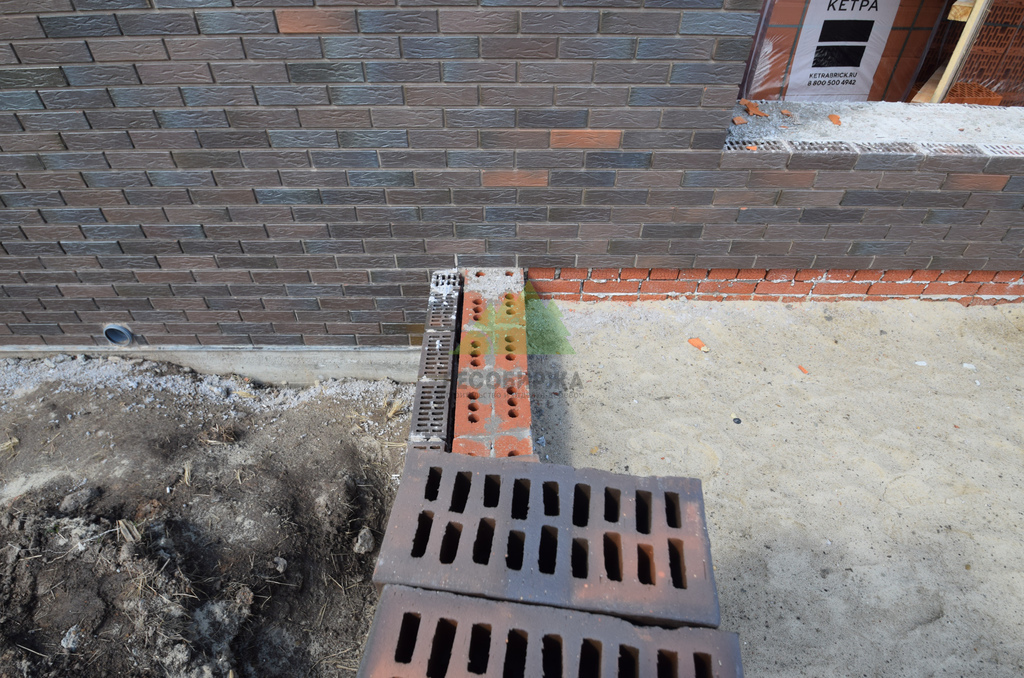

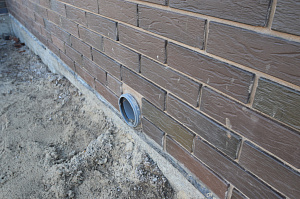

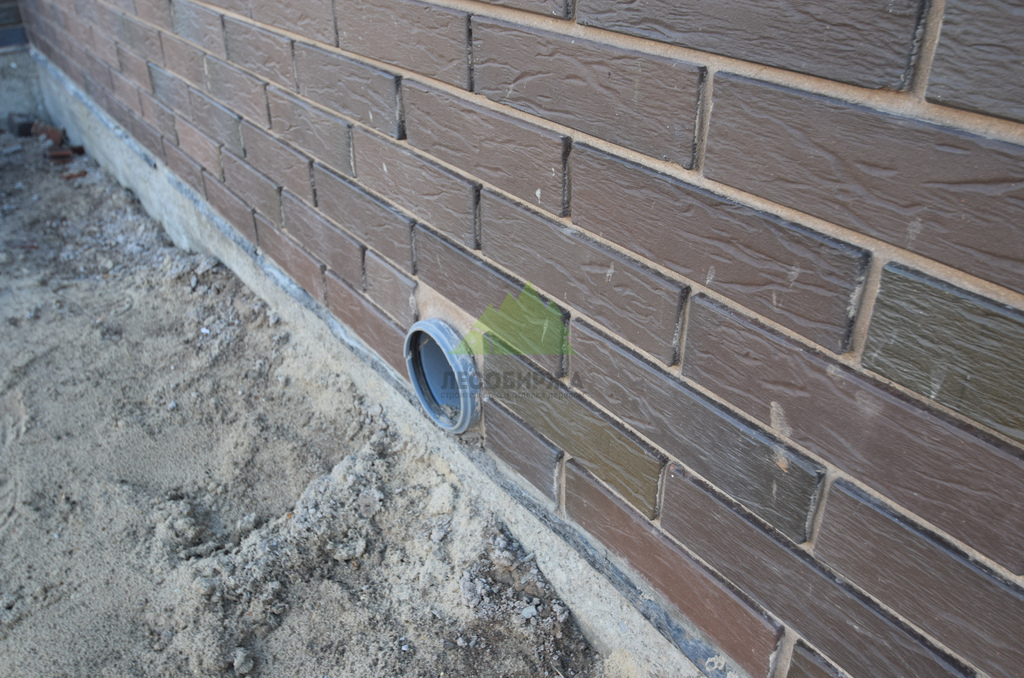

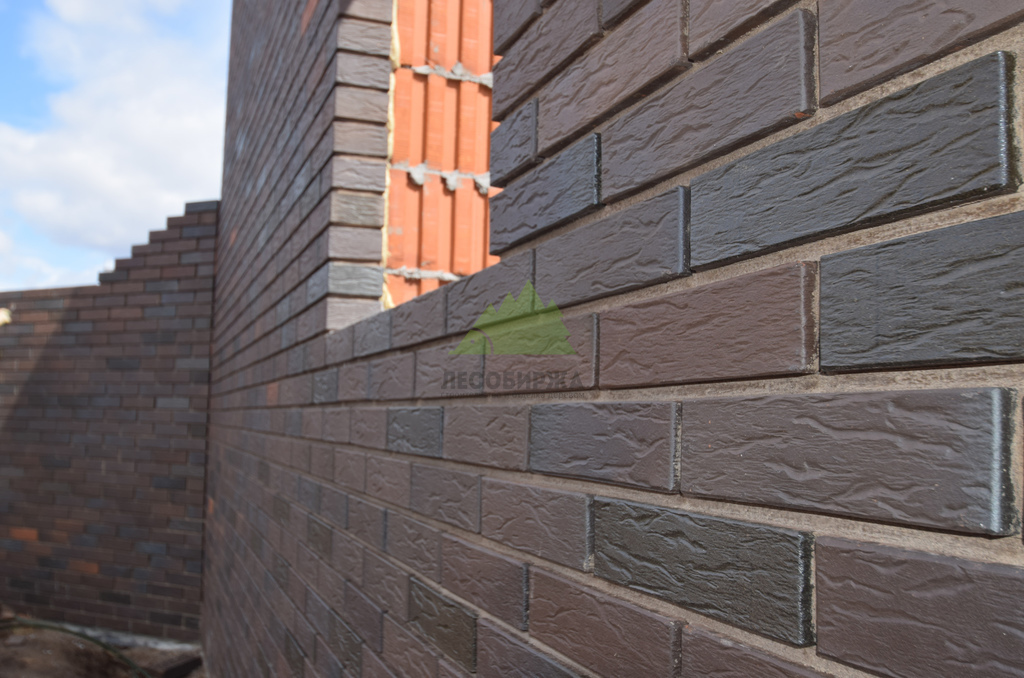

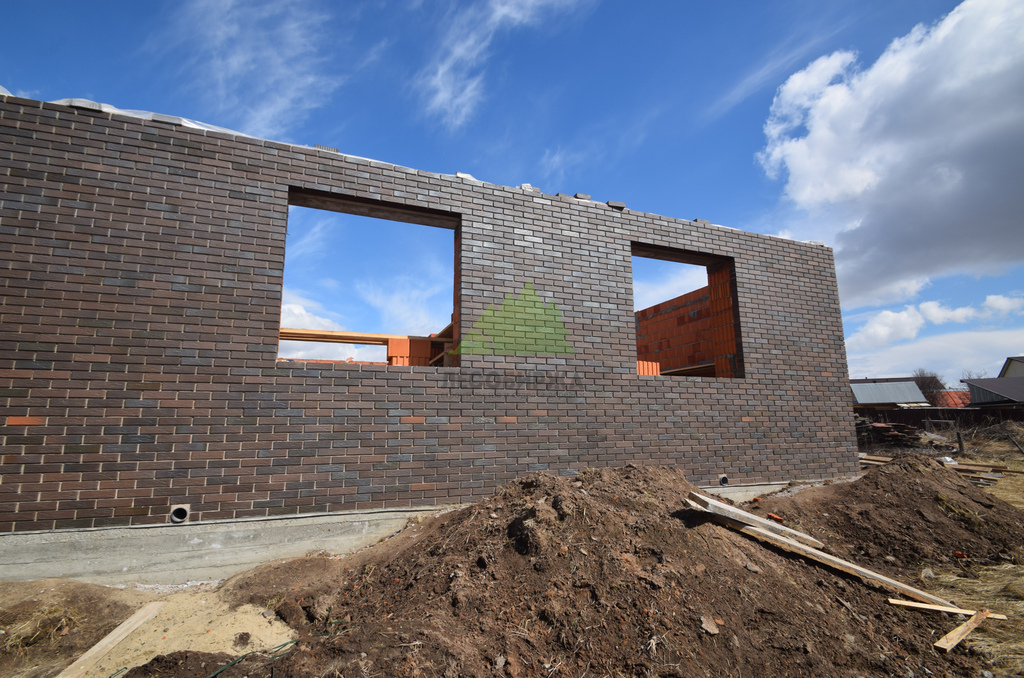

Параллельно с возведением стен проводилась облицовка фасада керамическим кирпичом. Чтобы гарантировать долговечность конструкций, между блочной стеной и облицовочным слоем мы предусмотрели вентилируемый зазор, а также установили гибкие базальтопластиковые связи для надежной фиксации кладки. Для отвода возможного конденсата в нижнем ряду кирпичной кладки были обустроены вентиляционно-продувочные швы. Использование качественного кладочного раствора позволило получить аккуратный и ровный шов по всему фасаду.

Следующим этапом стало устройство межэтажных перекрытий и сборка стропильной системы. Наши специалисты смонтировали сборные железобетонные плиты перекрытия, заделали межплитные швы и приступили к монтажу скатной кровли. Стропильная система собиралась из сухой обрезной доски обработанной огнебиозащитными составами. Мы уложили кровельную гидро- и ветрозащитную мембрану, смонтировали контробрешетку для вентиляции подкровельного пространства и выполнили укладку финишного кровельного покрытия с обустройством водосточной системы и элементов безопасности.
Все общестроительные работы были разделены на следующие технологические этапы:
По завершении основных работ мы провели техническое освидетельствование всех конструктивных элементов и передали готовый теплый контур заказчику. Объект был сдан точно в установленный договором срок без отклонений от проектных решений. Заказчик остался полностью удовлетворен качеством геометрии стен, аккуратностью кирпичной кладки и общей организацией строительного процесса на объекте.
